Volg de bouw

Hier kun je stap voor stap de ontwikkeling van onze gloednieuwe tandartspraktijk volgen — van de eerste plannen en fundering tot de uiteindelijke opening van de deuren.

Houd mij op de hoogte
Bovenverdieping

dinsdag 11 november 23:13

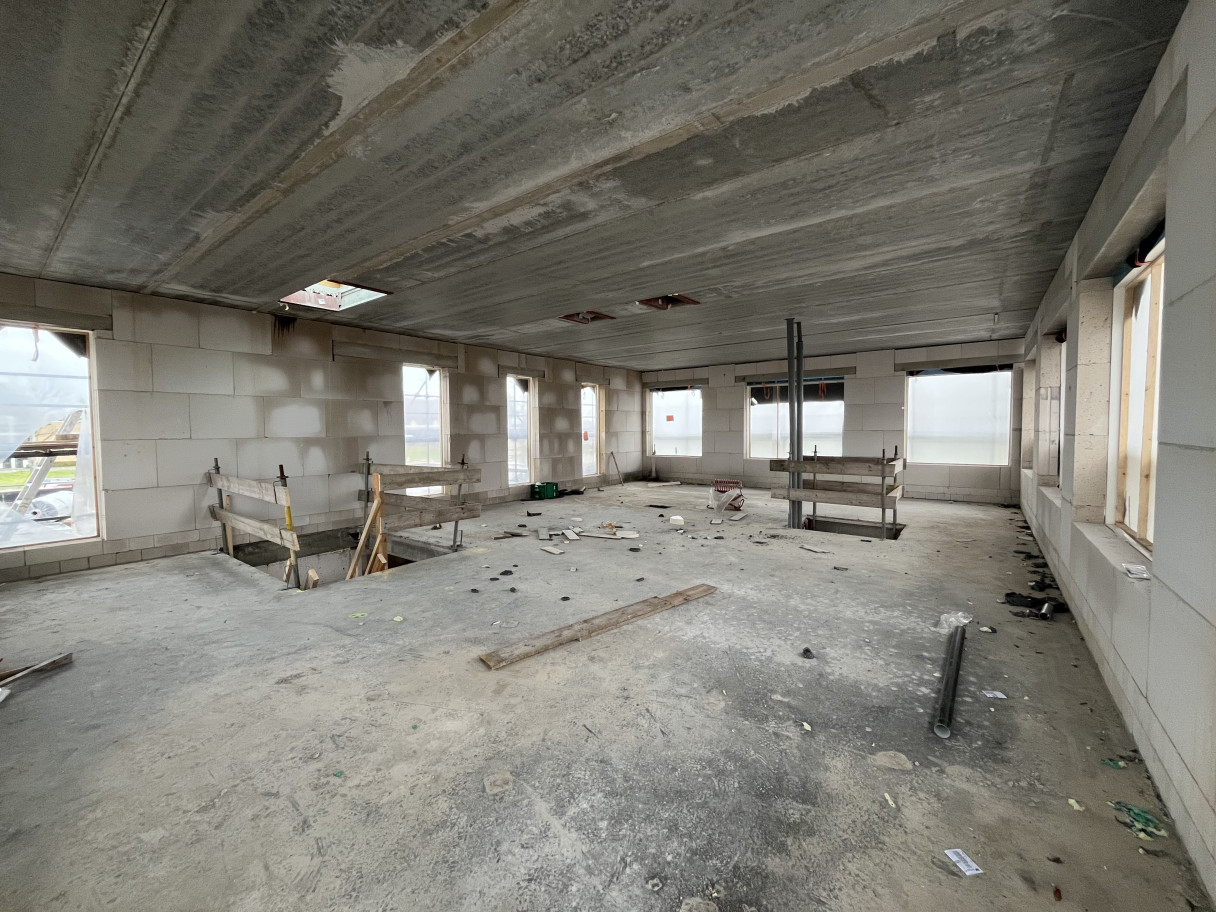

Bovenverdieping

De bovenverdieping is nu goed toegankelijk via een tijdelijke bouwtrap. Zo ziet deze er nu uit met de geïnstalleerde stelkozijnen.

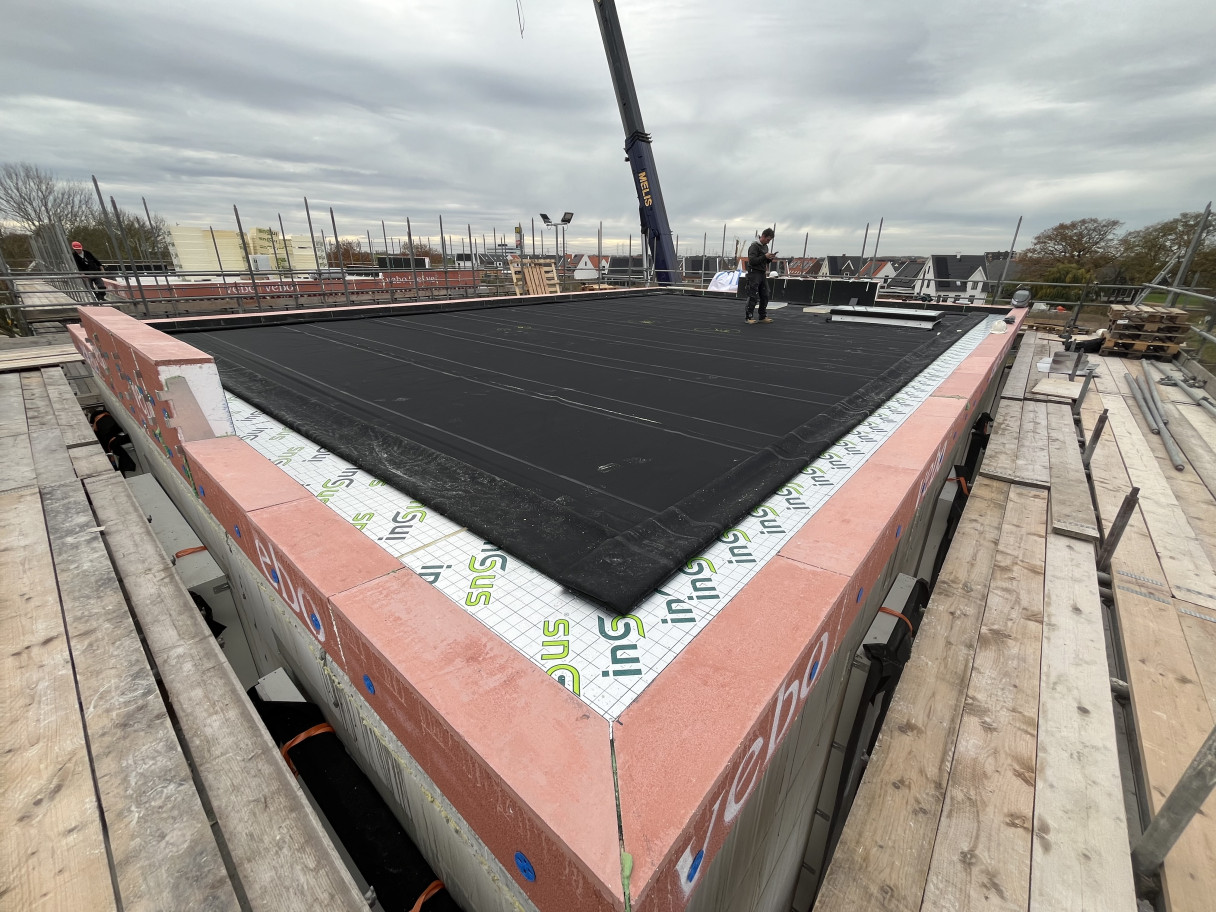

Dak eerste verdieping

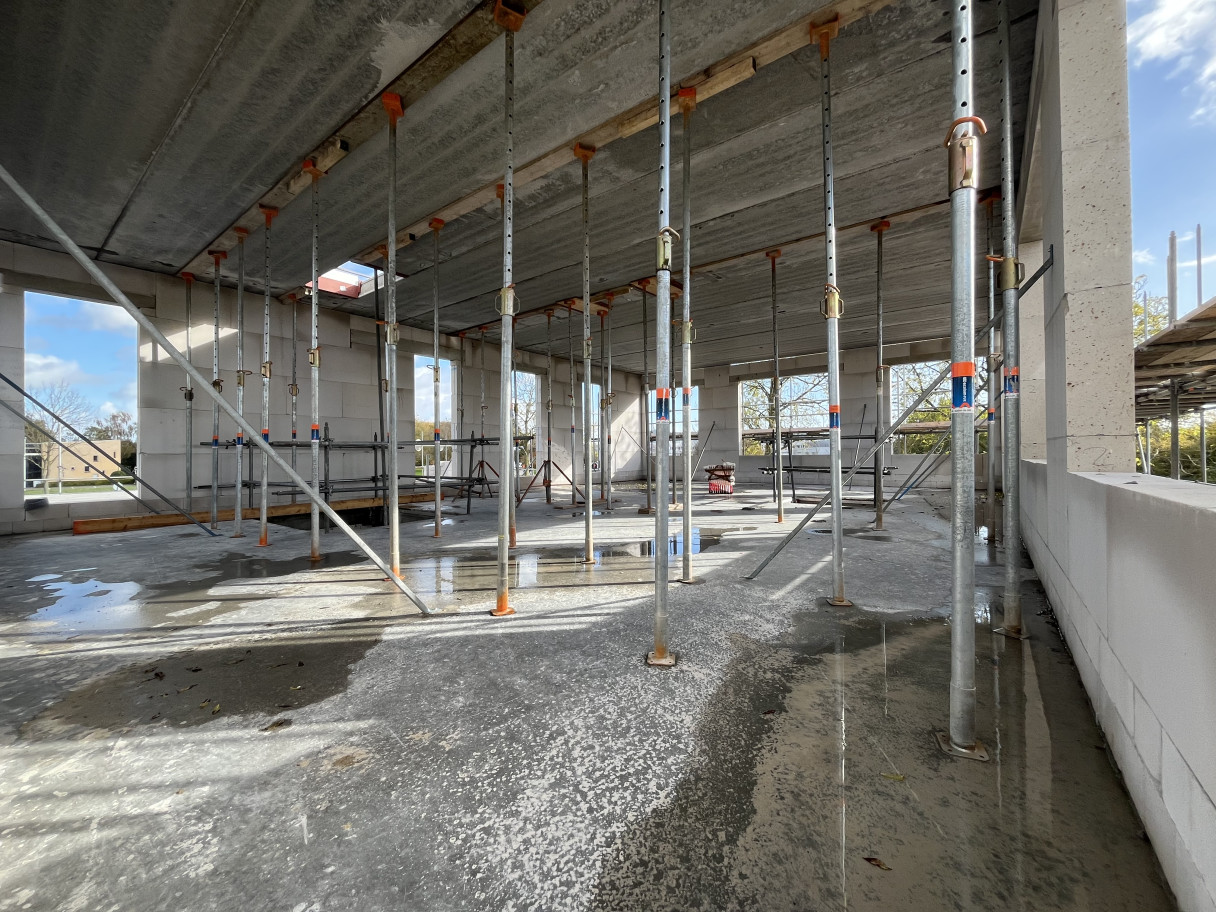

dinsdag 11 november 23:11

Dak eerste verdieping

Afgelopen maandag is er veel werk verzet. Het dak van de eerste verdieping is voorzien van isolatie en epdm, de W-installateur heeft de hemelwaterafvoer vanaf het dak gerealiseerd. Daarnaast zijn de stelkozijnen op de eerste verdieping aangebracht en zijn de voorbereidingen getroffen voor het metselwerk op de eerste verdieping. Kortom, we stomen door!

Metselwerk #3

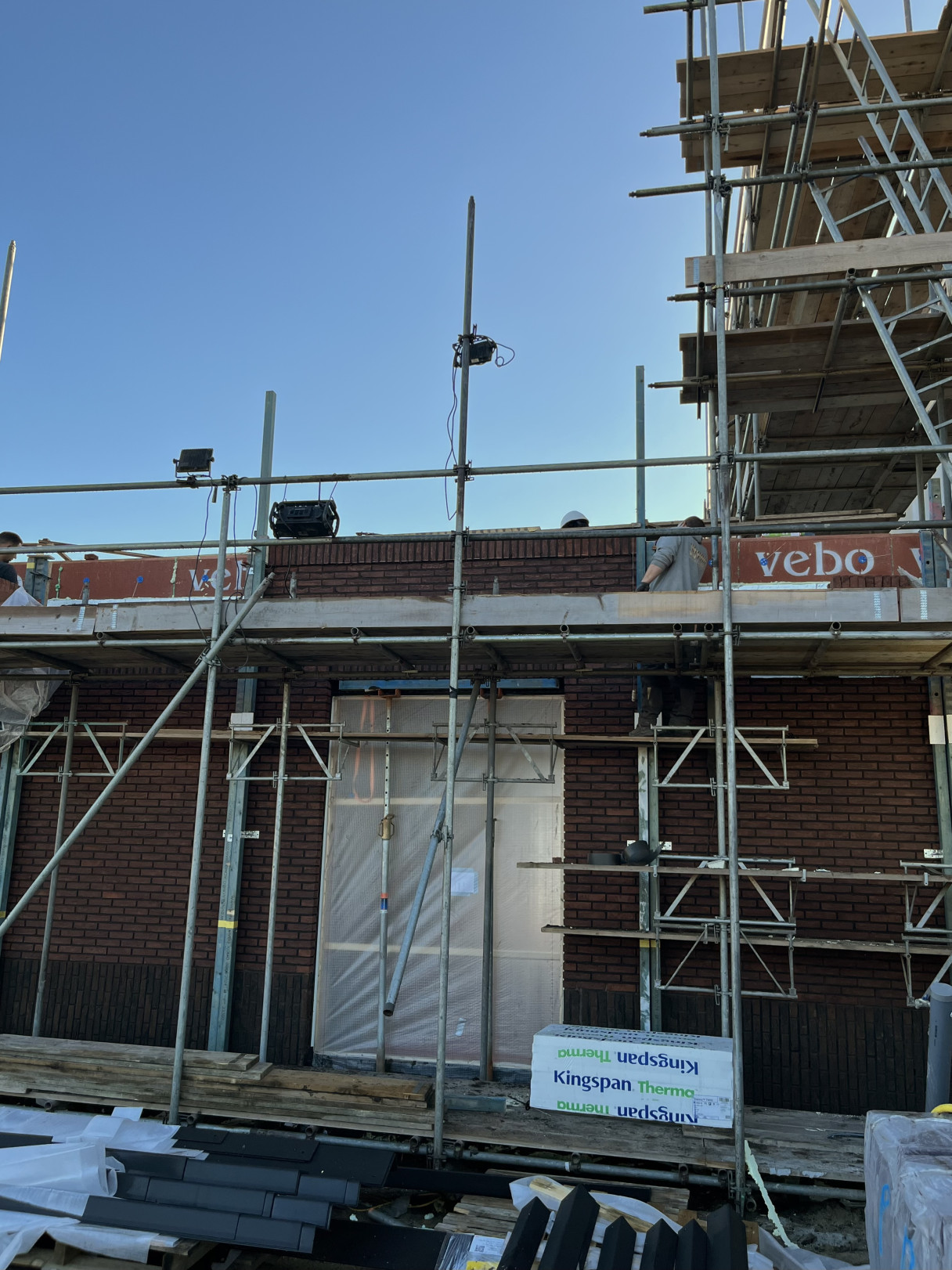

zaterdag 8 november 21:08

Metselwerk #3

Veel detaillering in het metselwerk wordt langzaam zichtbaar.

Dakranden

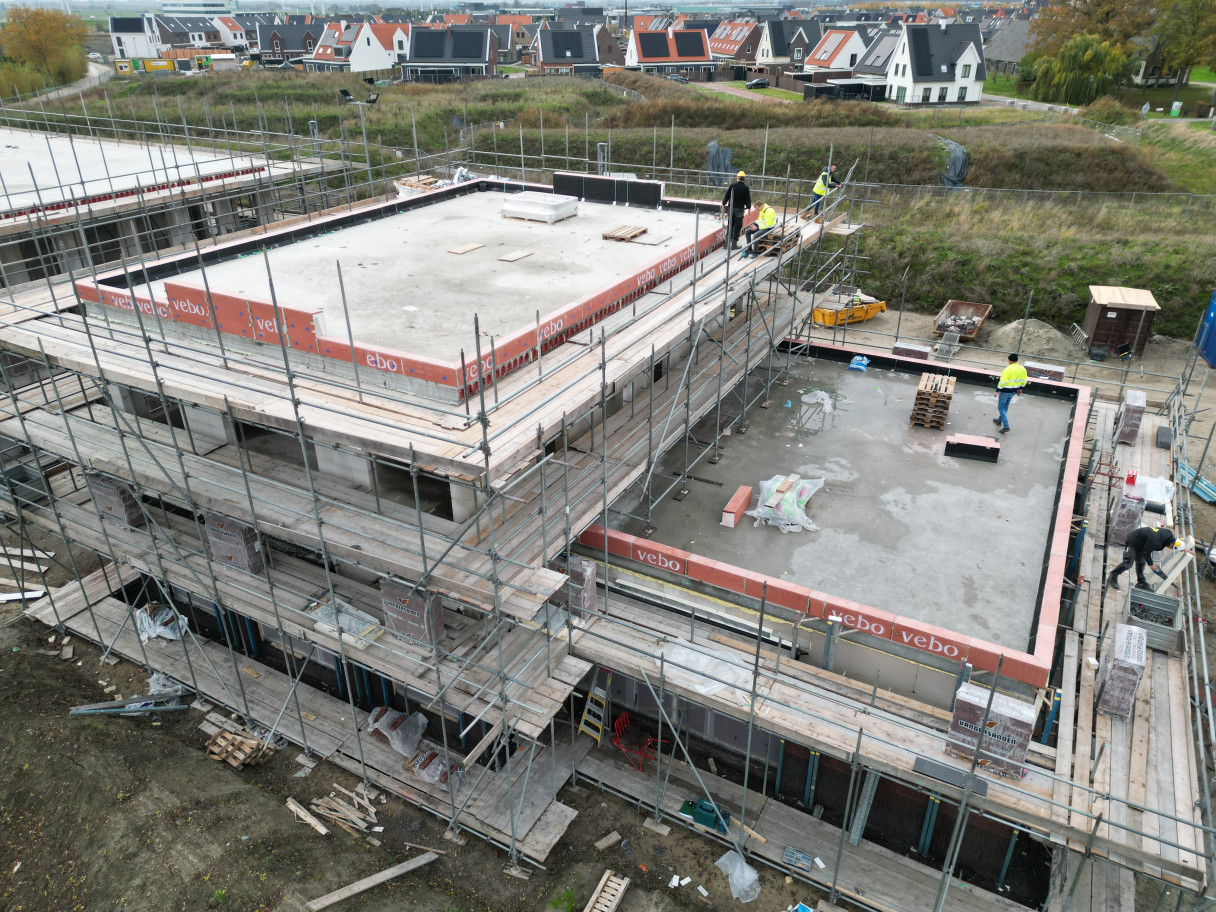

maandag 3 november 15:17

Dakranden

Vandaag is de constructie van de kroonlijst van het gebouw aangebracht. Hierna kunnen ze het dak verder afwerken.

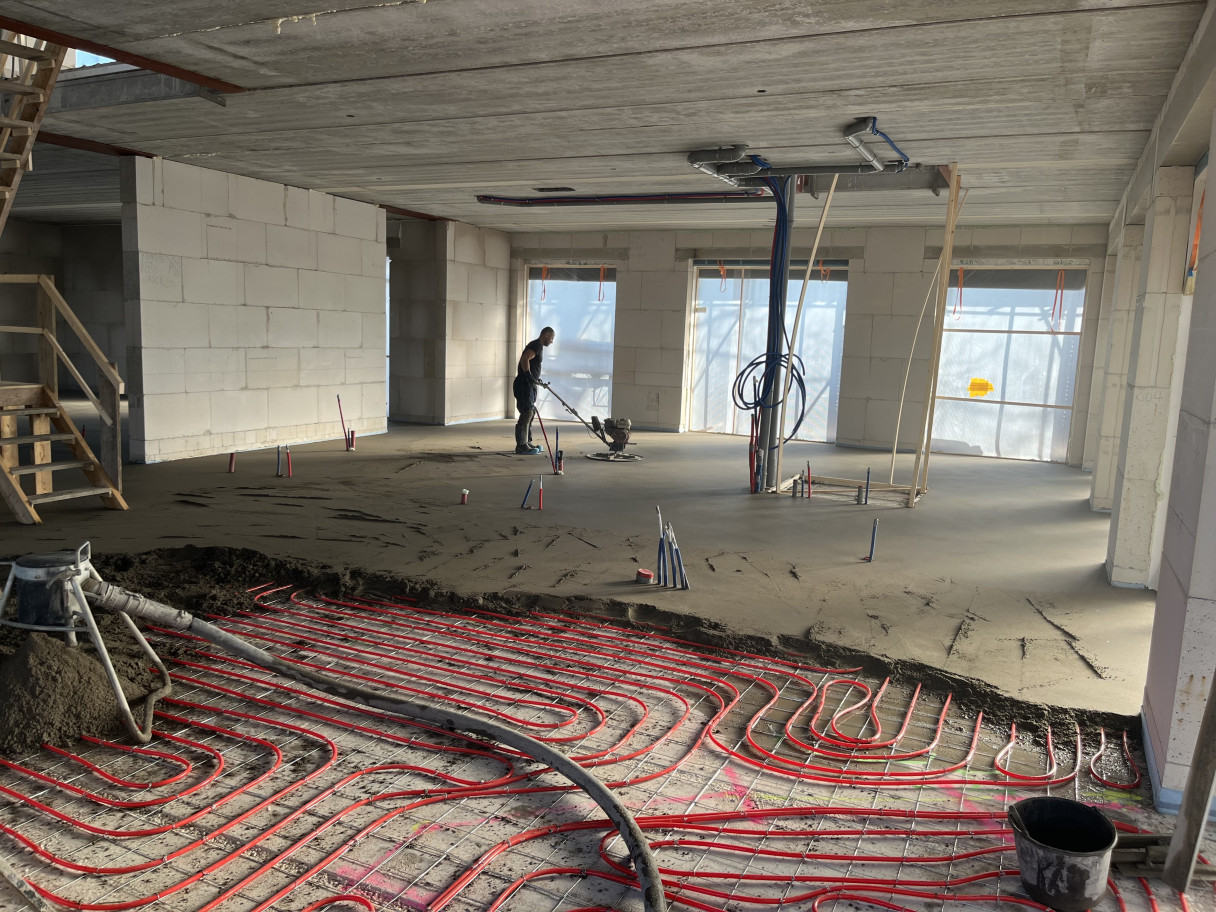

Gereedmaken begane grond voor zandcement

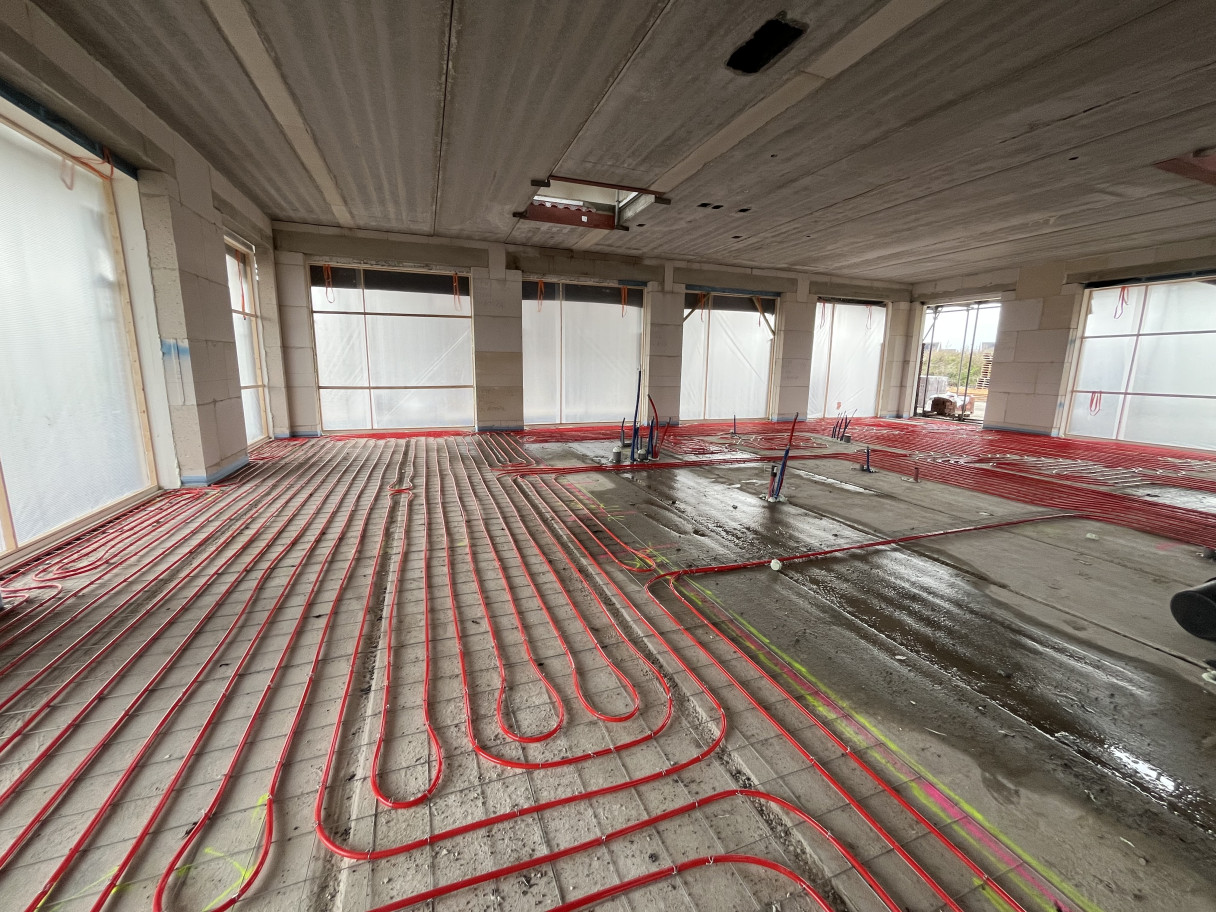

zondag 2 november 14:41

Gereedmaken begane grond voor zandcement

Op de begane grond heeft men afgelopen week de vloerverwarming aangebracht. Zo kan er deze week zandcement gestort worden en kunnen ze aansluitend (na wat droogtijd) starten met de binnenwanden.

Metselwerk #2

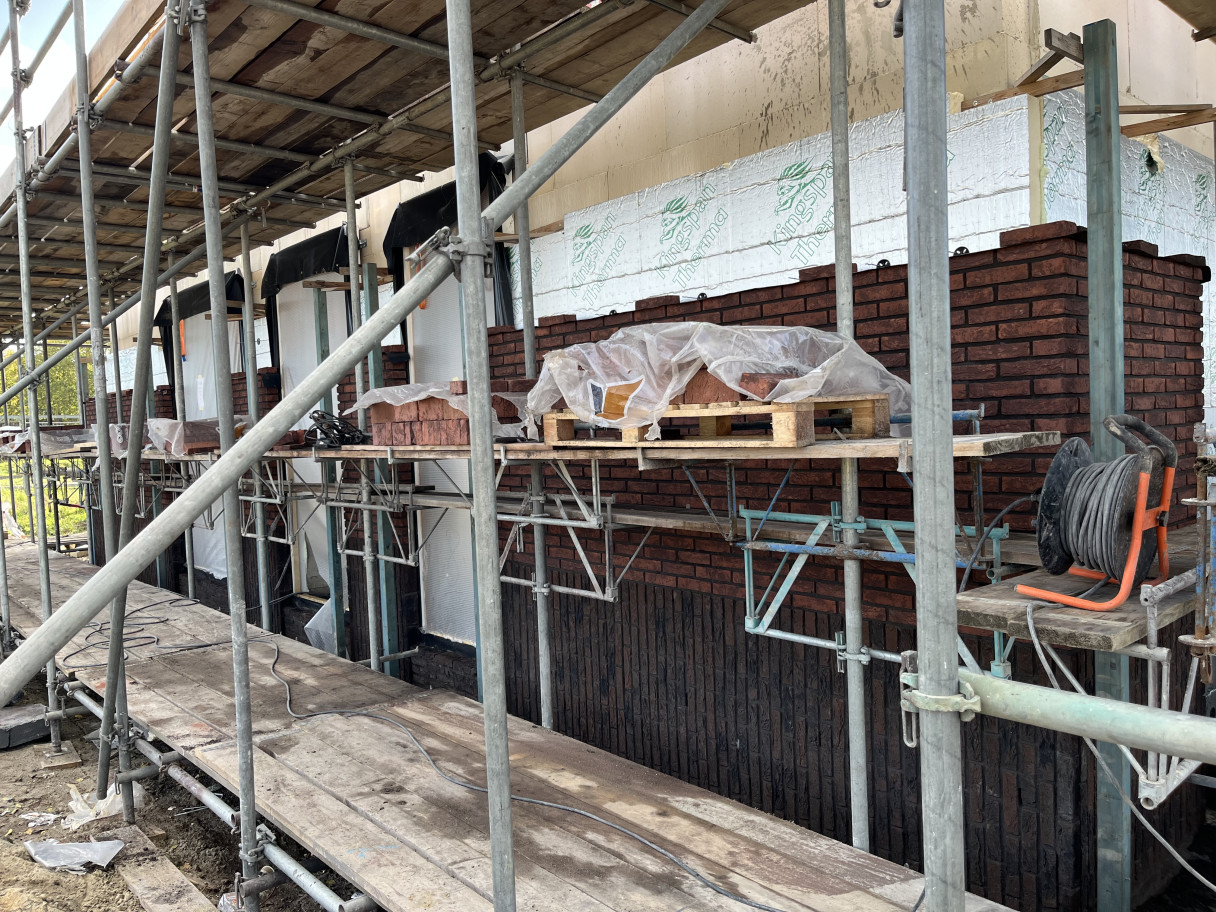

vrijdag 24 oktober 13:11

Metselwerk #2

Het metselwerk vordert gestaag.

Dak eerste verdieping

vrijdag 24 oktober 13:10

Dak eerste verdieping

De betonnen dakdelen zijn geplaatst op de eerste verdieping.

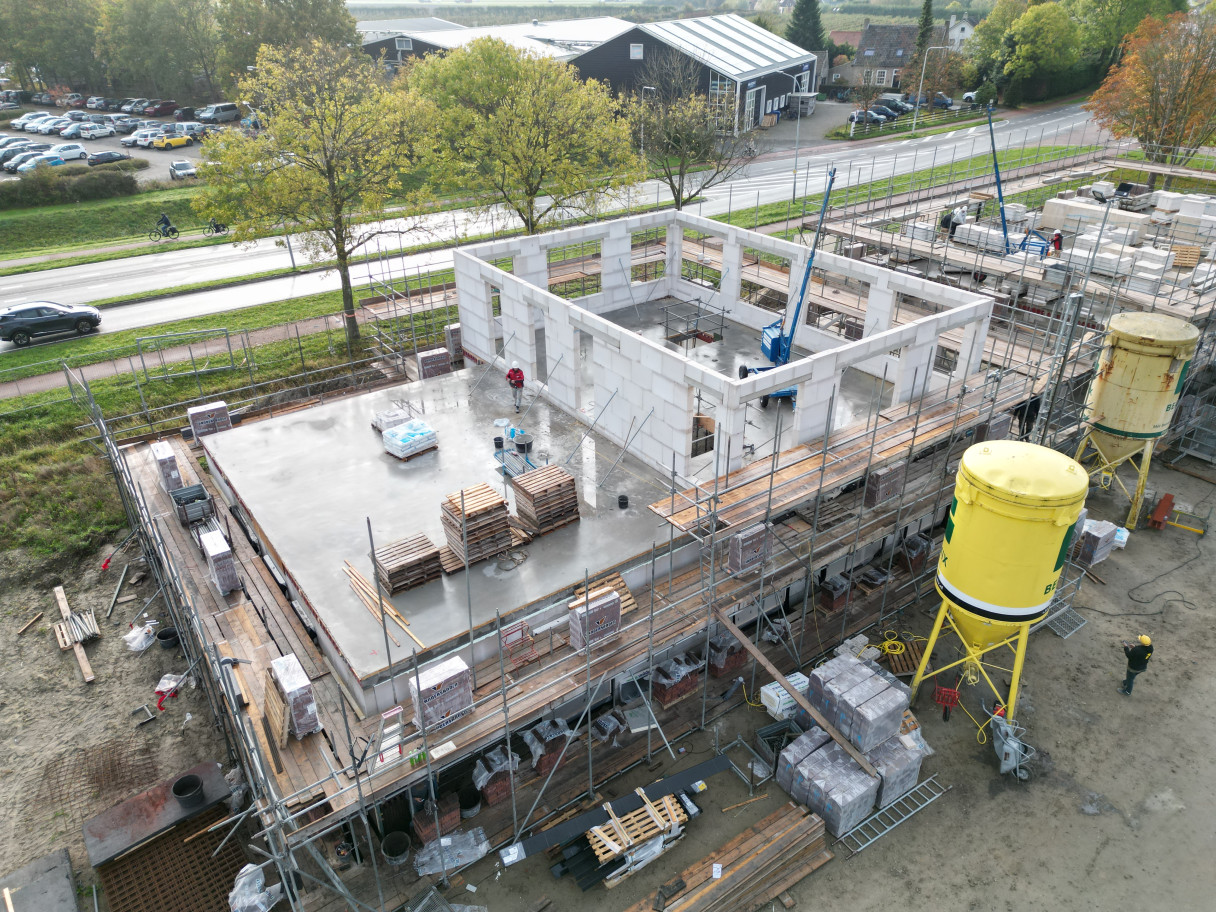

De eerste verdieping staat!

woensdag 22 oktober 12:37

De eerste verdieping staat!

De kalkzandsteen muren van de eerste verdieping staan. Ze moeten de komende weken verder met het aanbrengen van de isolatieplaten en het metselwerk. De volgende stap is het plaatsen van de kozijnen.

Metselwerk

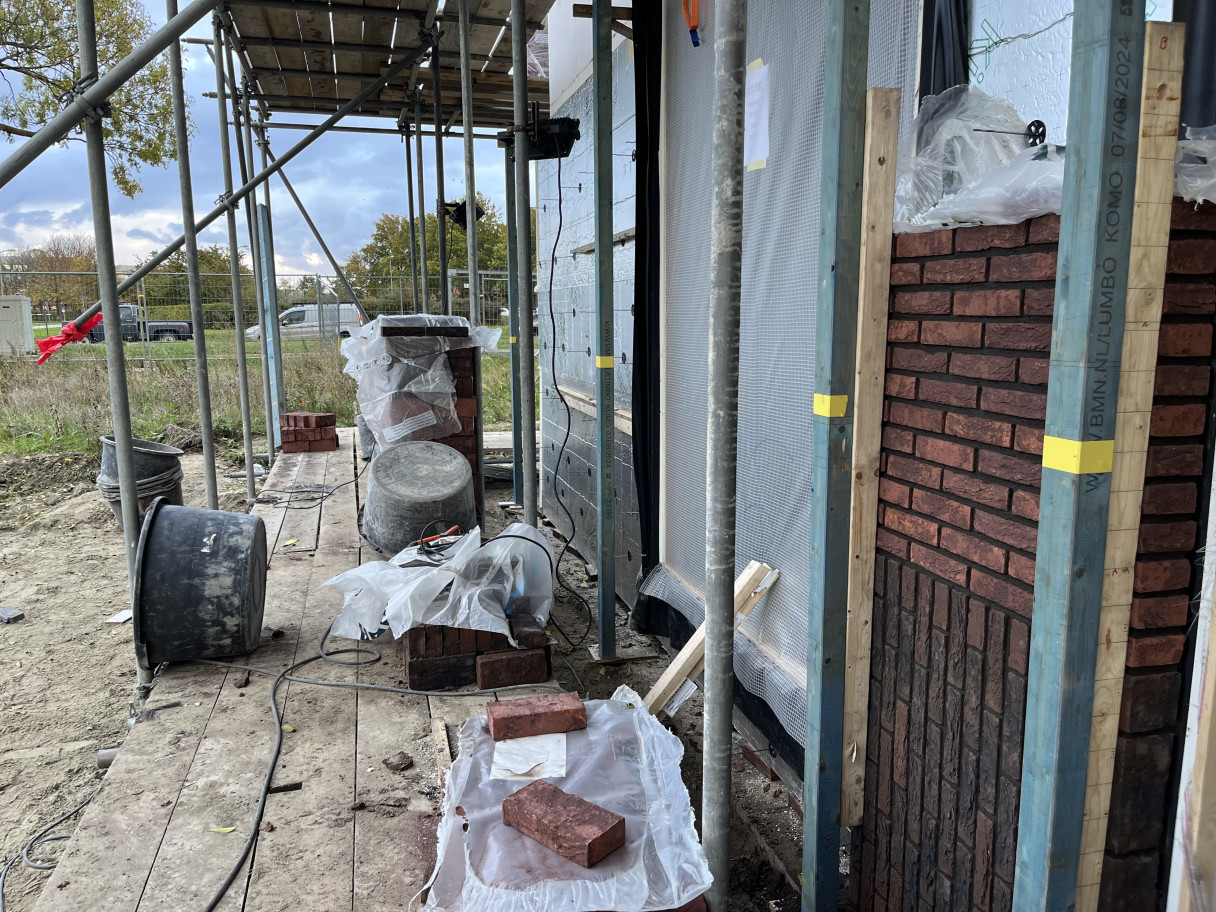

maandag 20 oktober 17:01

Metselwerk

De metselaars zijn gestart met metselen. Ons pand is vrij bewerkelijk qua hoeveelheid en soorten metselwerk, dus de komende weken zijn ze nog zoet.

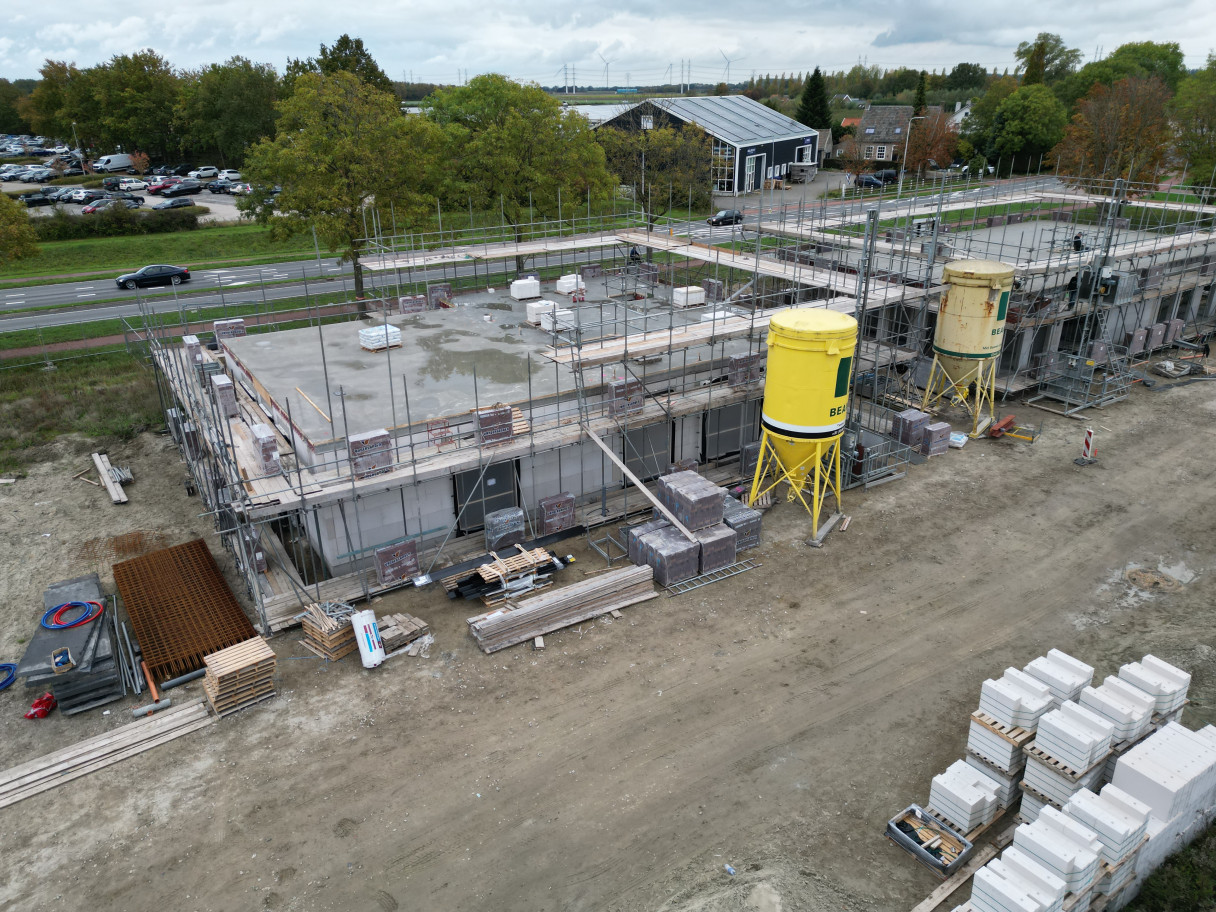

Start van de eerste verdieping

vrijdag 17 oktober 16:42

Start van de eerste verdieping

Alle stelkozijnen op de begane grond zijn geplaatst. Zaterdag worden de kimblokken geplaatst, zodat ze maandag gelijk kunnen starten met de kalkzandsteen. Daarnaast starten ze maandag met isoleren om aansluitend te gaan metselen.

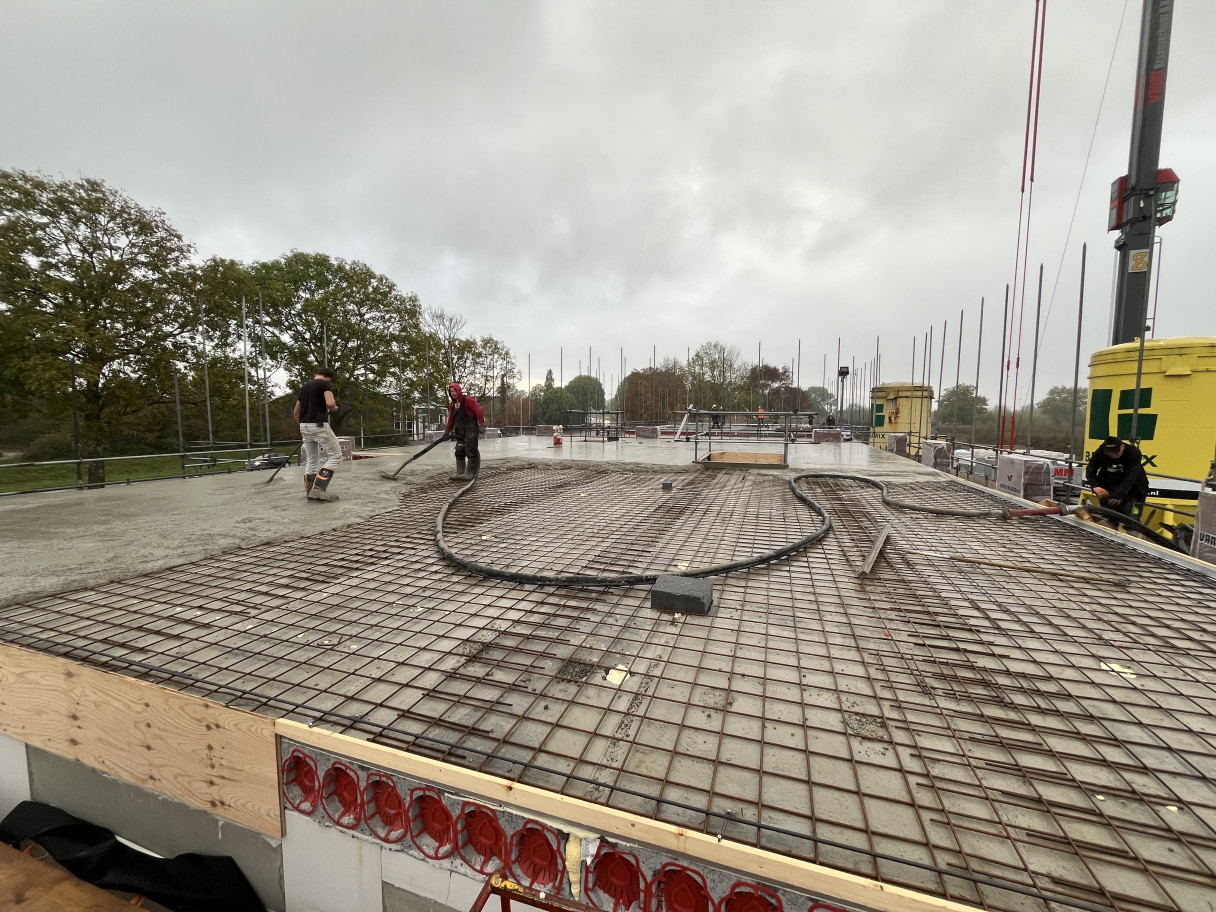

Druklaag wordt aangebracht

woensdag 15 oktober 09:13

Druklaag wordt aangebracht

Na het aanbrengen van de vloerverwarmingsbuizen wordt de druklaag gestort op de verdiepingsvloer.

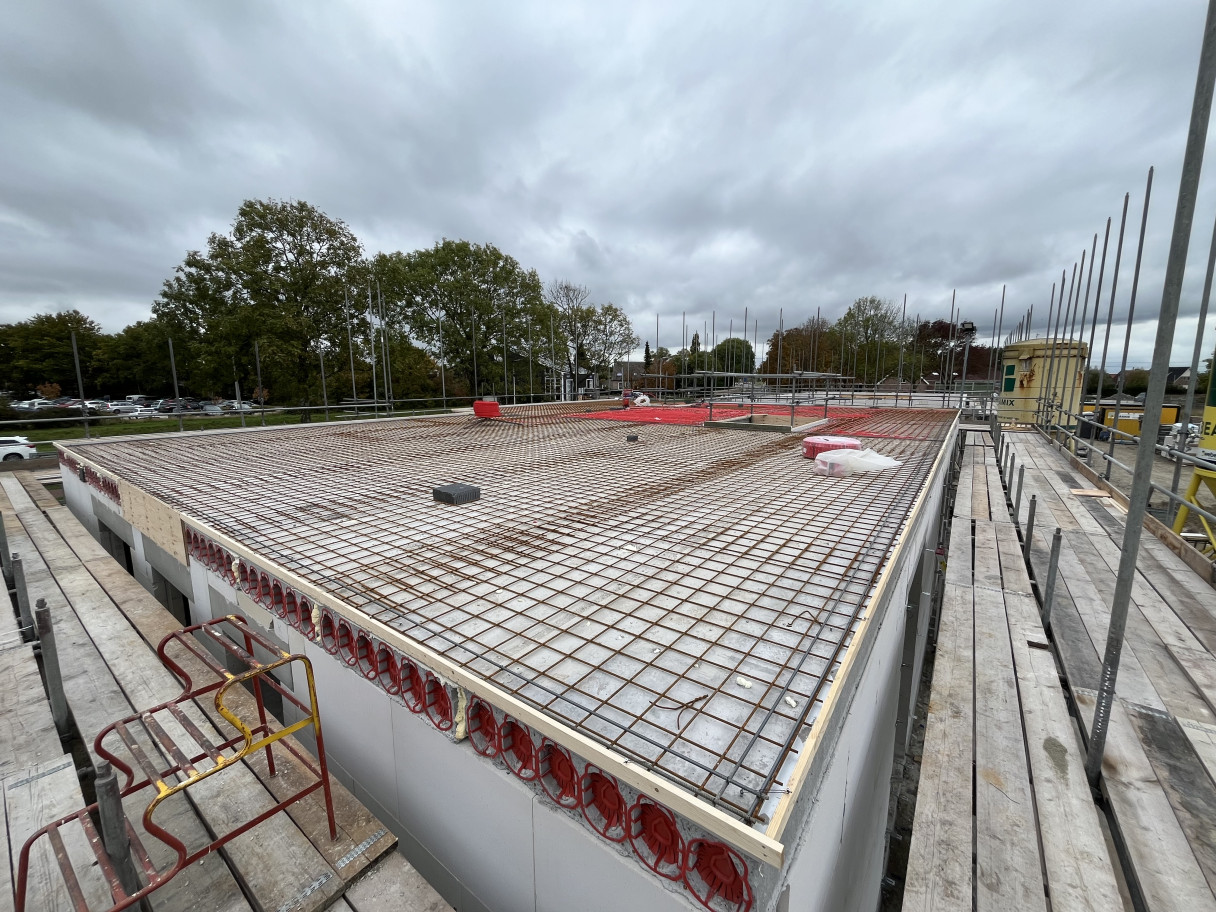

Vloerverwarming bovenverdieping

maandag 13 oktober 15:40

Vloerverwarming bovenverdieping

Op de bovenverdieping wordt eerst het leidingwerk voor de vloerverwarming aangebracht, zodat aansluitend de druklaag (beton) kan worden gestort. Op de druklaag komt uiteindelijk de kalkzandsteen (dragende muren) van de eerste verdieping te staan.

Verdiepingsvloer is gelegd

vrijdag 10 oktober 22:34

Verdiepingsvloer is gelegd

Vandaag is de verdiepingsvloer gelegd, maandag gaan ze verder met kalkzandsteen op de eerste verdieping.

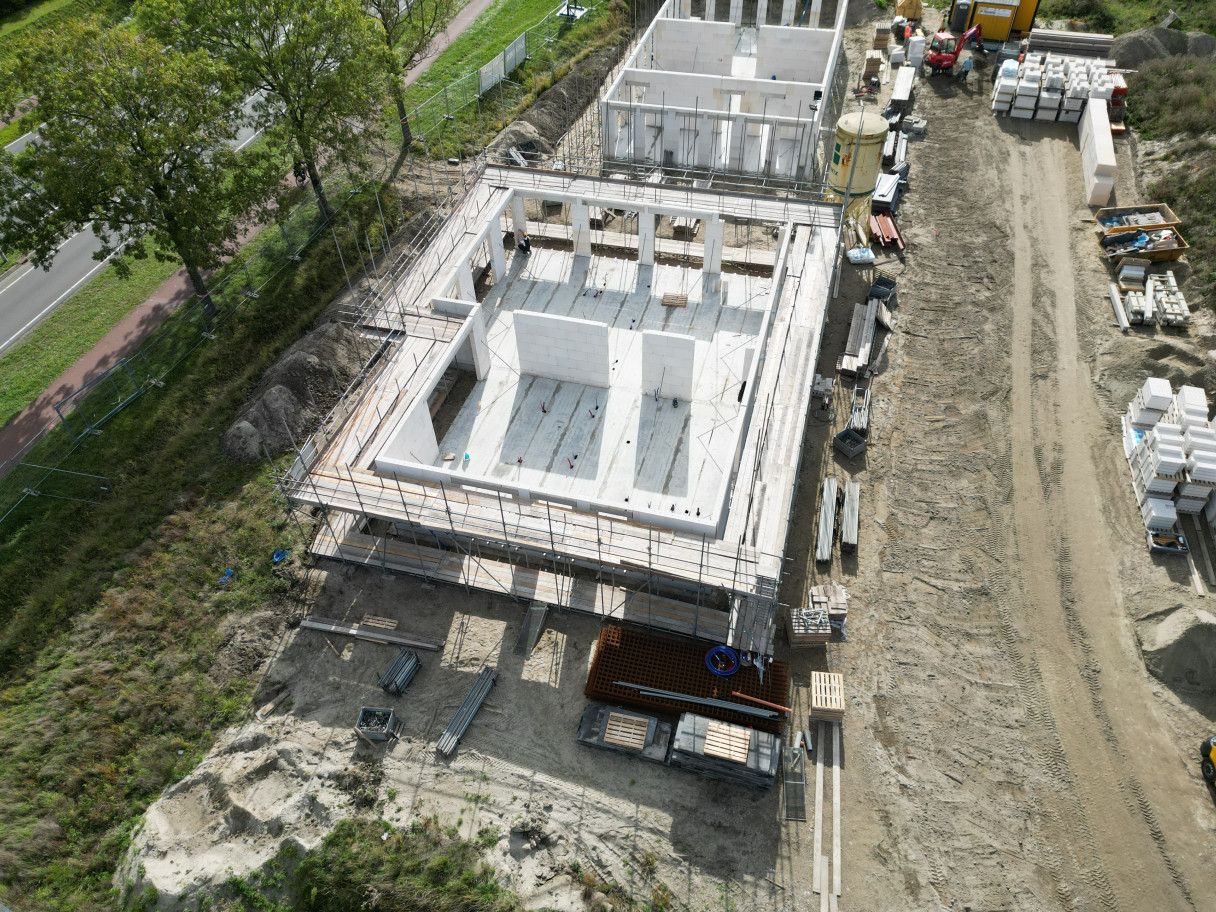

Morgen verdiepingsvloer

donderdag 9 oktober 14:33

Morgen verdiepingsvloer

En volgende week aansluitend verder met de kalkzandsteen.

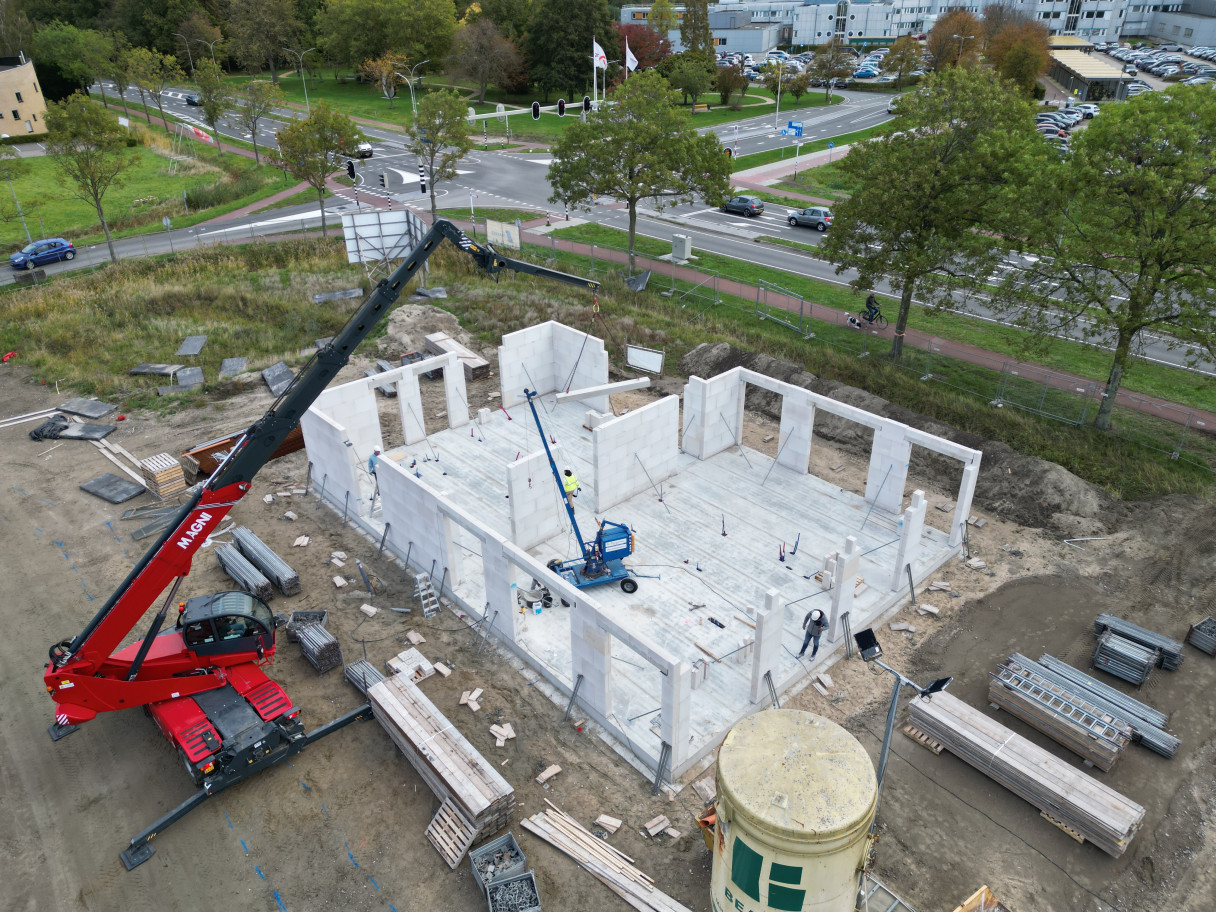

Afronding dragende binnenmuren begane grond

maandag 6 oktober 10:35

Afronding dragende binnenmuren begane grond

Vandaag worden de zwaardere lateien nog geplaatst, waarna de dragende binnenmuren van de begane grond compleet zijn. Hierna kunnen ze verder met de verdiepingsvloer.

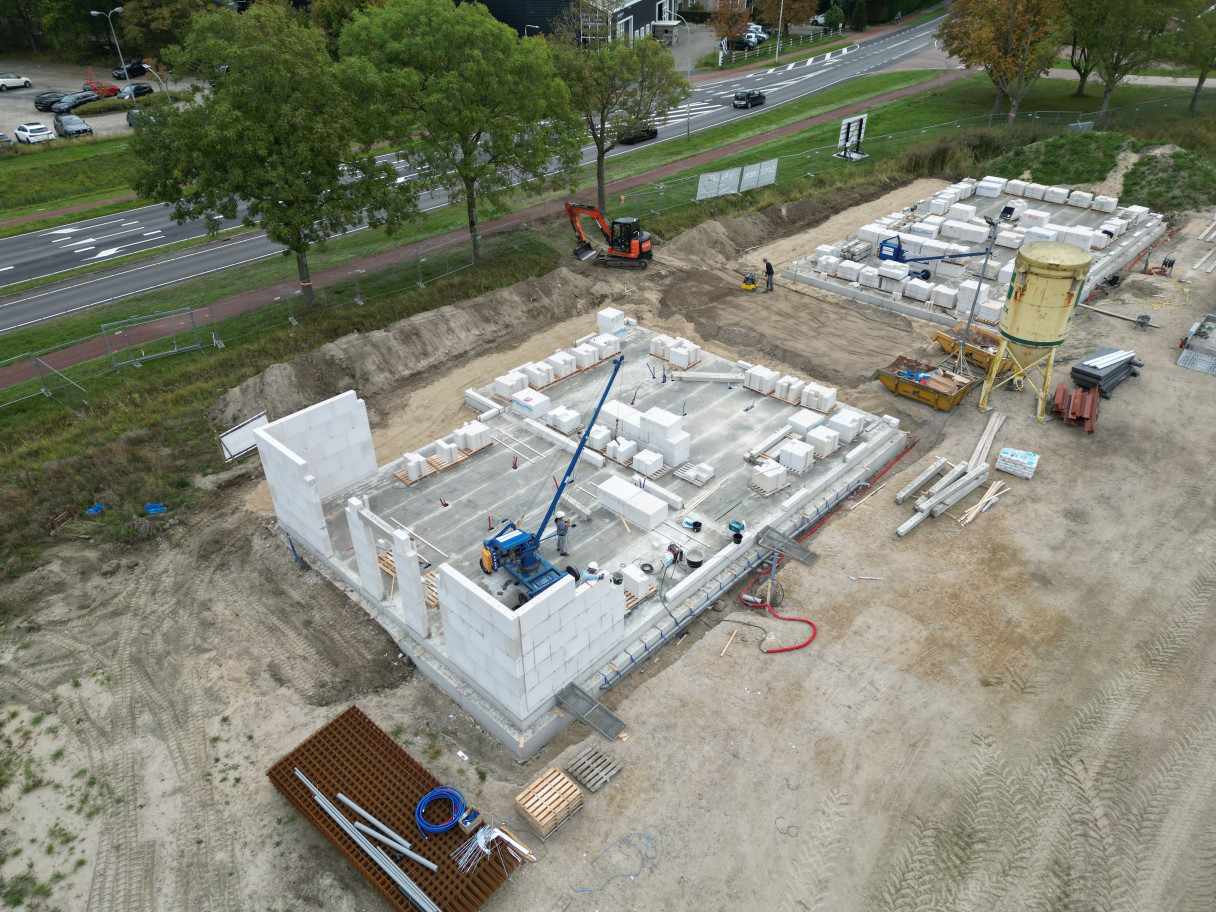

Plaatsen kalkzandstenen

donderdag 2 oktober 13:22

Plaatsen kalkzandstenen

De kalkzandsteen elementen worden gelijmd (soort lego bouwpakket) en de prefab betonnen lateien boven de kozijnen geplaatst.

Ready, set, go!

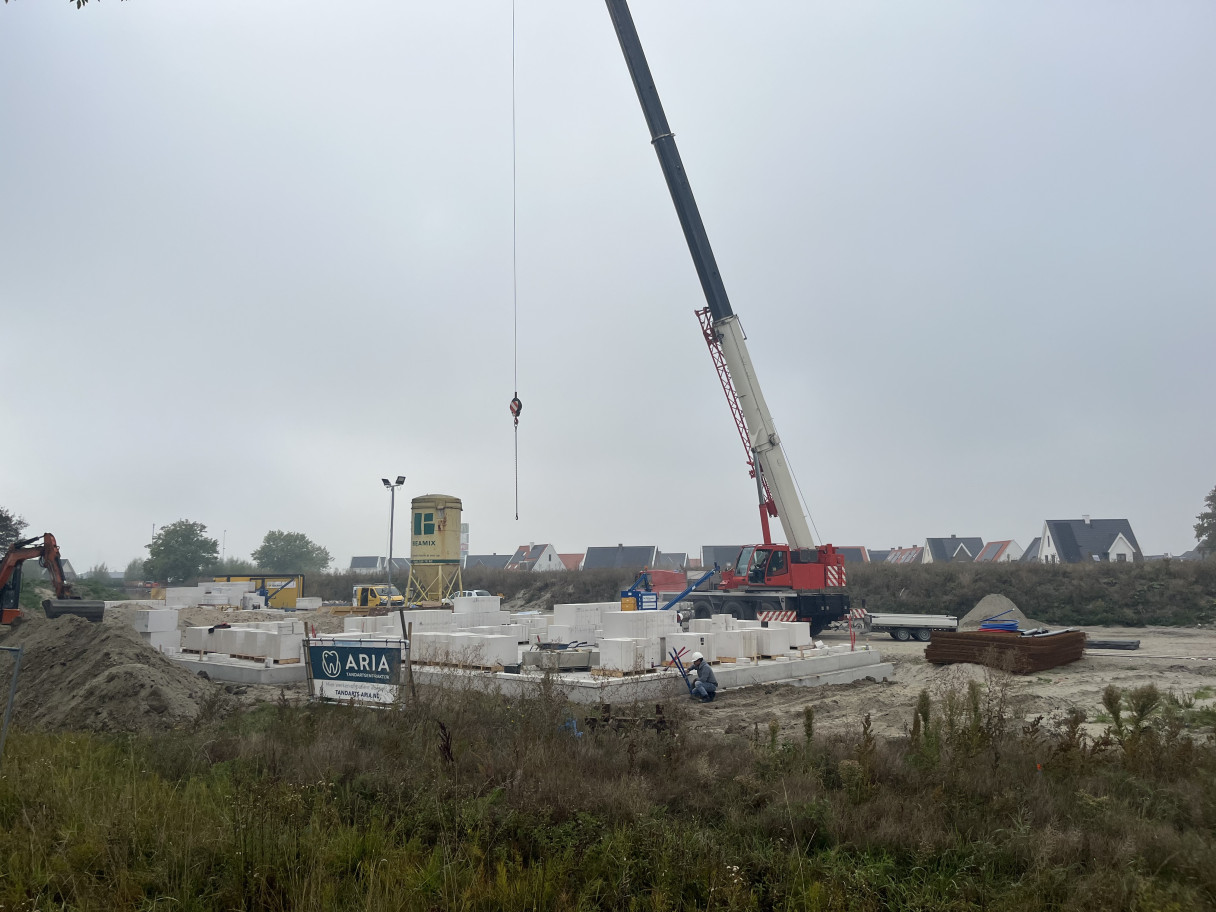

woensdag 1 oktober 12:41

Ready, set, go!

Alle kalkzandstenen worden geplaatst rond de locatie waar ze gelijmd worden, zodat ze in hoog tempo door kunnen.

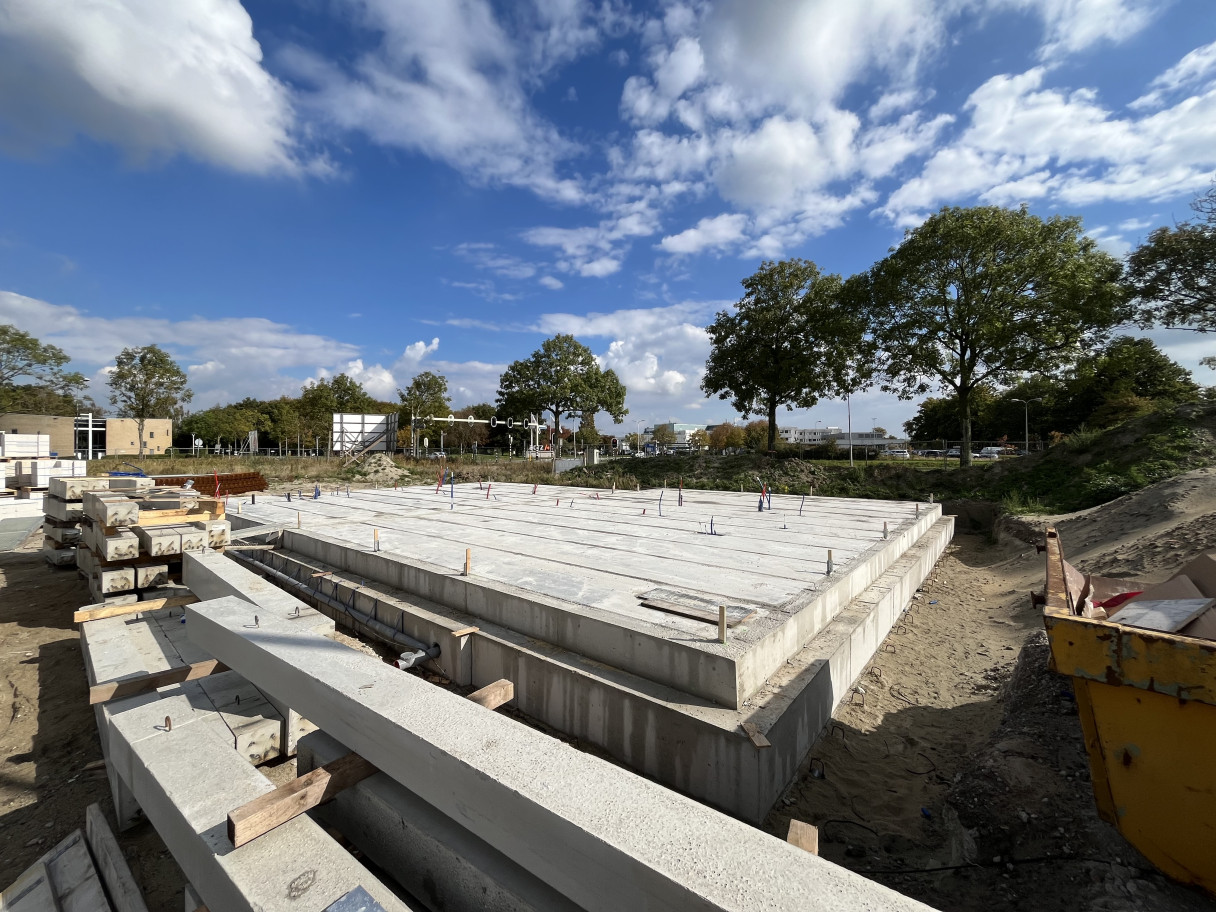

Voorbereiding kimmen

dinsdag 30 september 14:47

Voorbereiding kimmen

Na het exact uitmeten en waterpas uitlijnen van de begane grond vandaag kunnen ze morgen starten met kimmen. Dit is het proces van het leggen van de eerste, waterpas liggende laag van een muur, de kimlaag of kimblokken, op de fundering. Aansluitend worden deze week de kalkzandsteen lijmblokken aangebracht en staat daarmee de muur van de begane grond.

Plaatsen randbekisting en storten beton

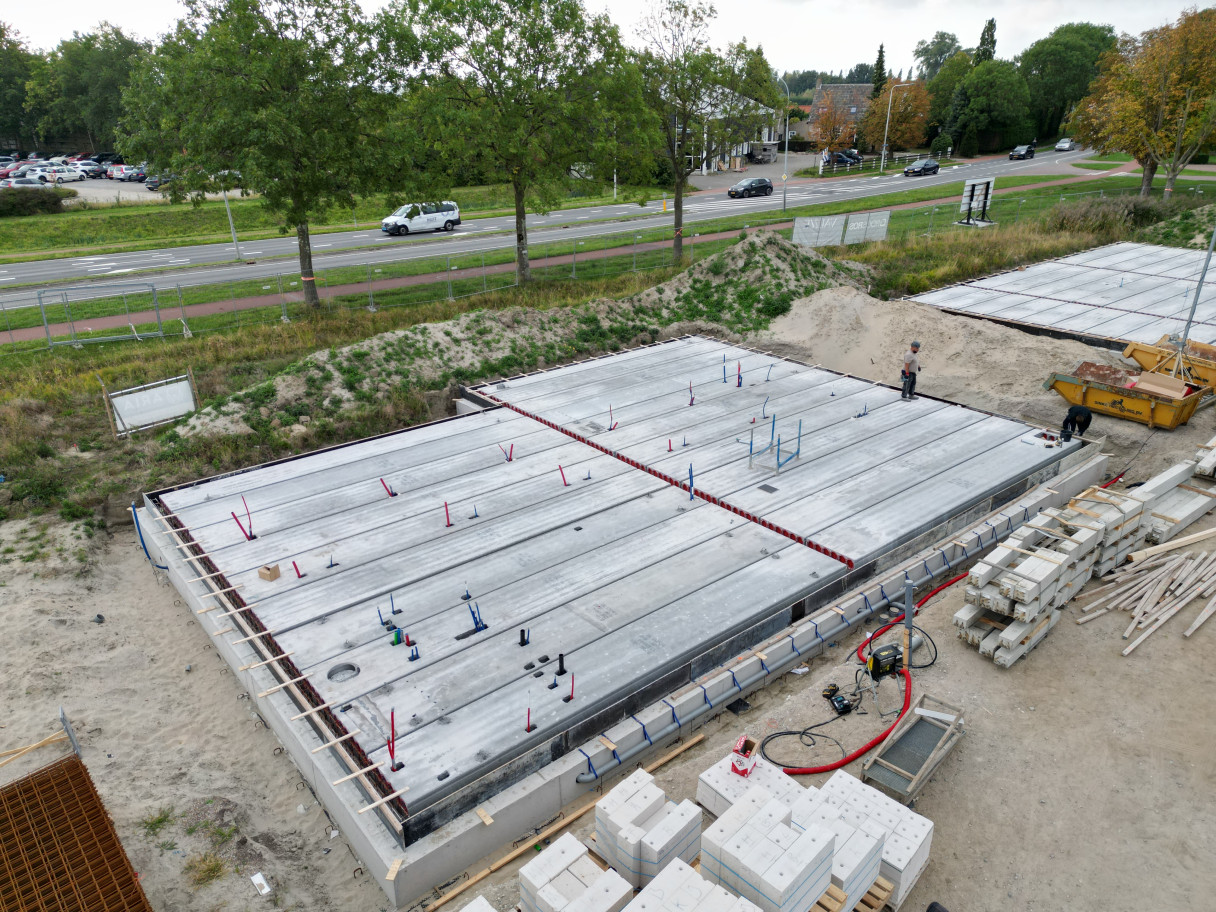

vrijdag 26 september 13:52

Plaatsen randbekisting en storten beton

Voor het vastmaken van de vloerplaten aan de fundering is er weer randbekisting aangebracht en worden de randen later vanmiddag volgestort (samen met de naden) met beton. Dit kan dan het hele weekend drogen. Op de aanstort wordt volgende week de kalkzandsteen geplaatst (dragende binnenmuren).

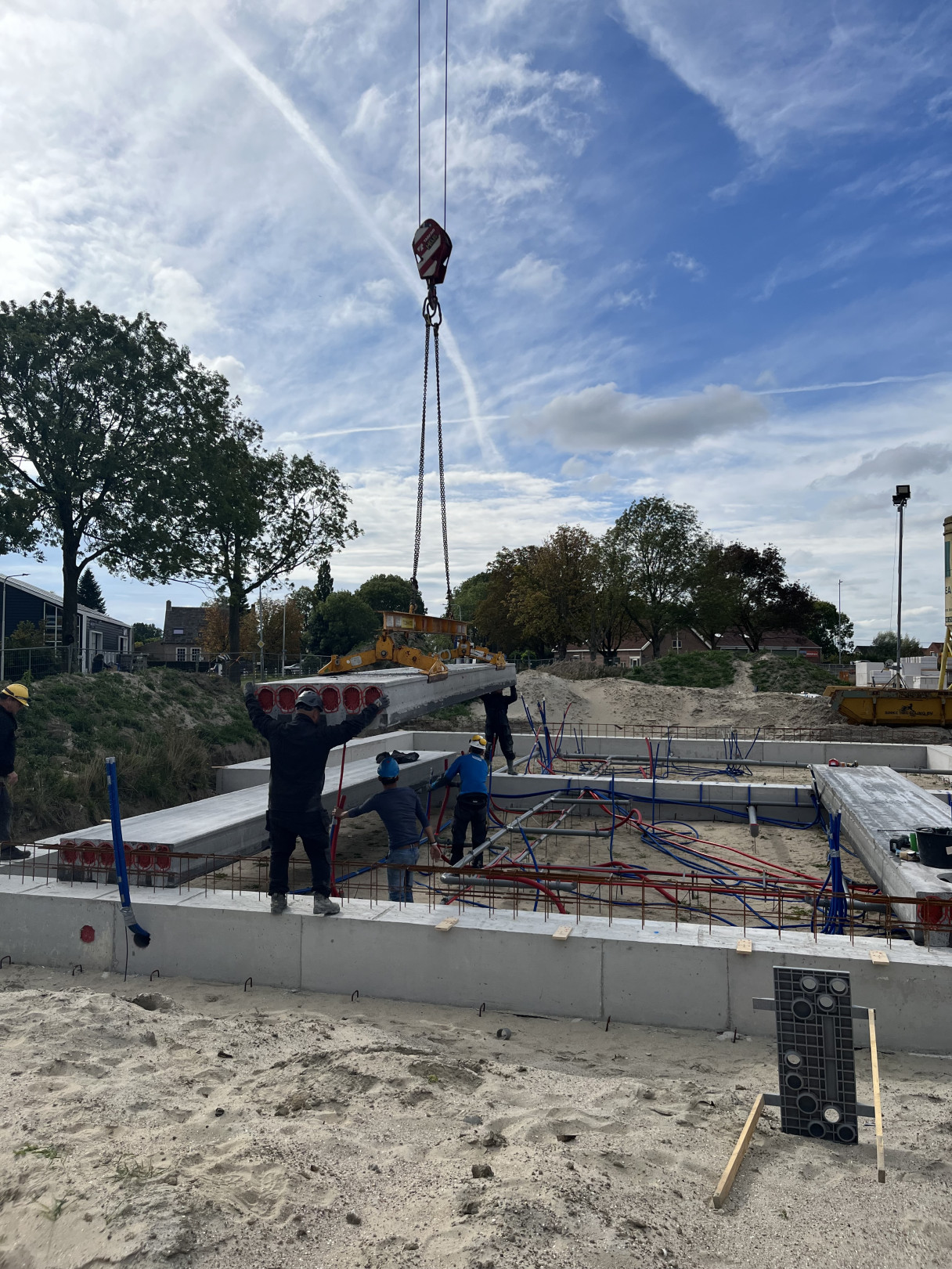

Plaatsing betonnen vloerdelen

donderdag 25 september 12:13

Plaatsing betonnen vloerdelen

Vandaag worden alle betonnen vloerdelen van de begane grond gemonteerd. Volgende week gaan ze hierop de dragende muren metselen.

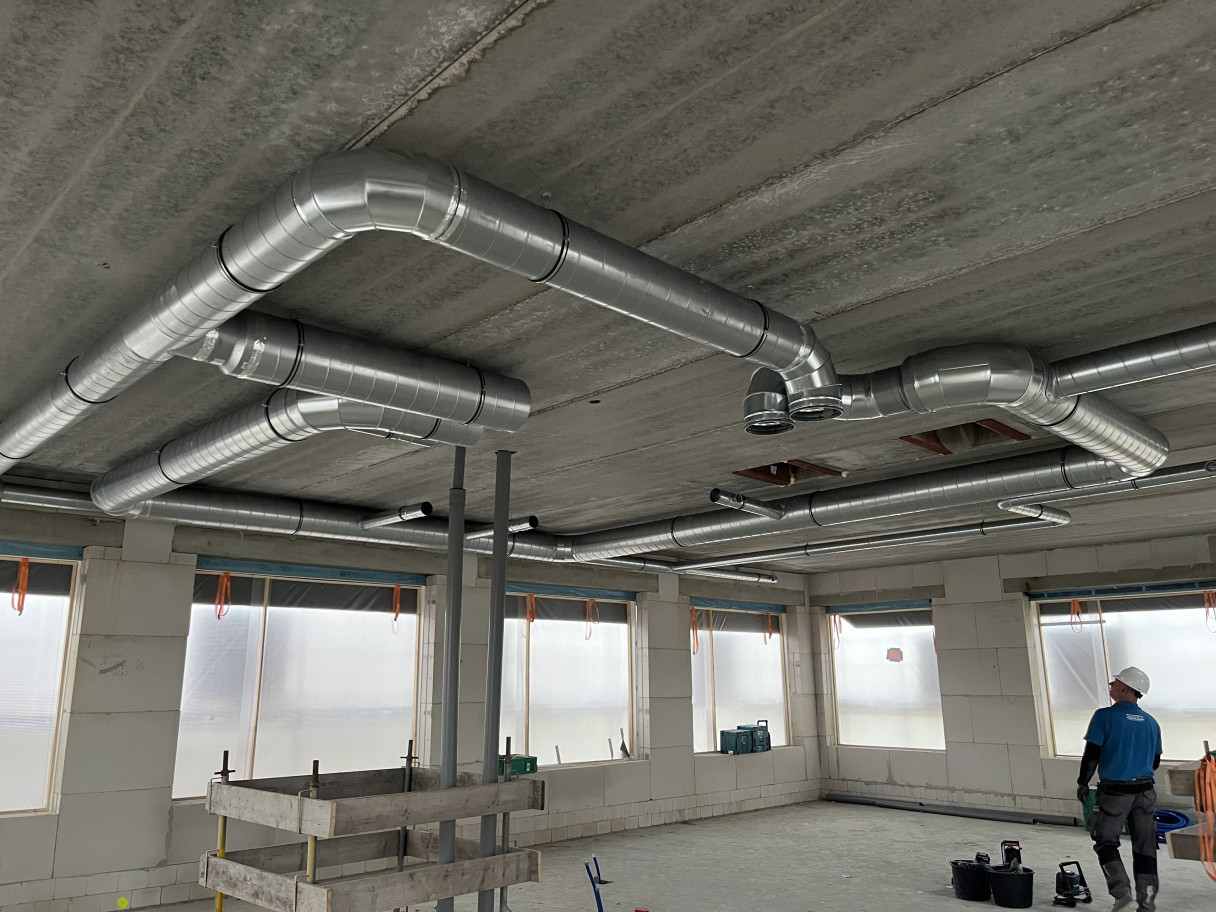

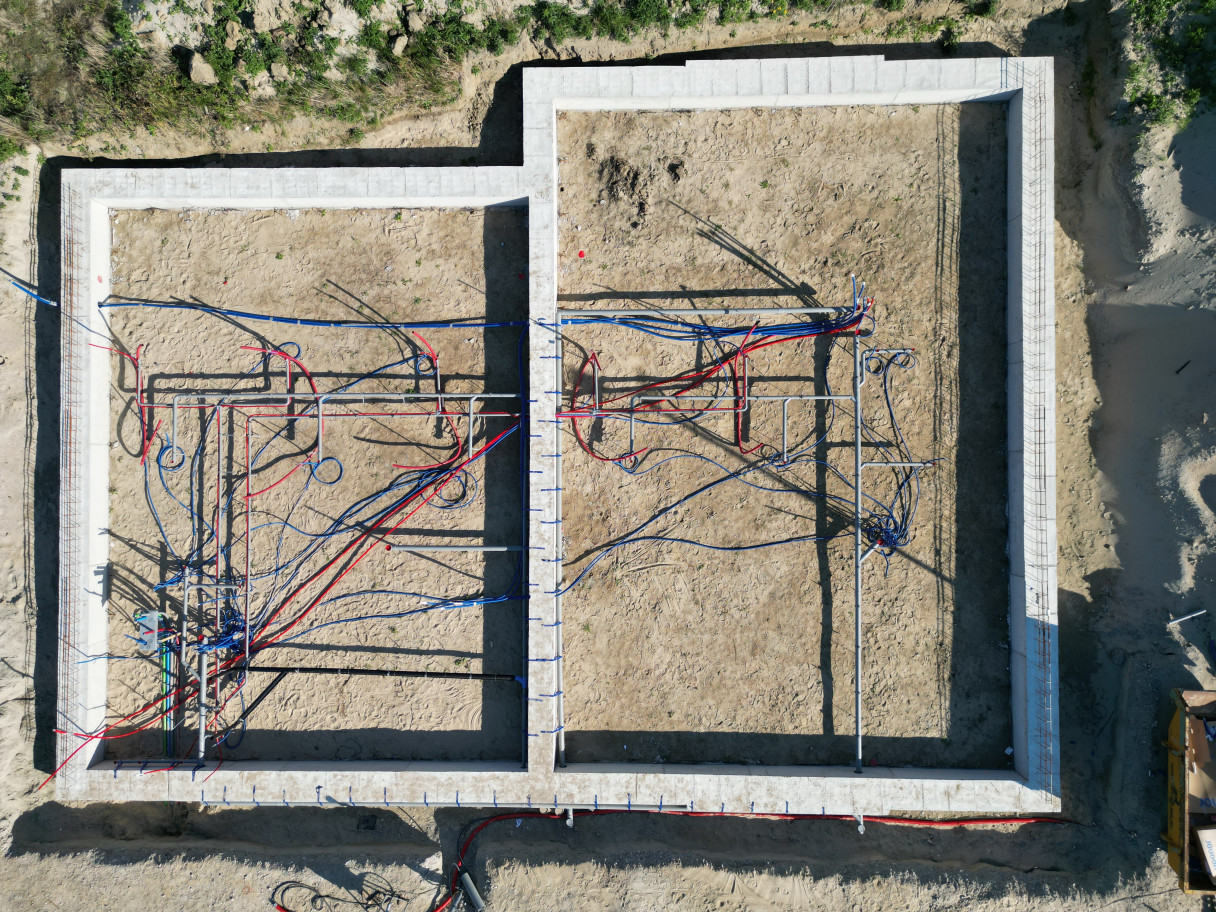

W-installatiewerk afgerond

vrijdag 19 september 18:00

W-installatiewerk afgerond

Het werktuigbouwkundige installatiewerk is afgerond, maandag komen de prefab betonvloer platen.

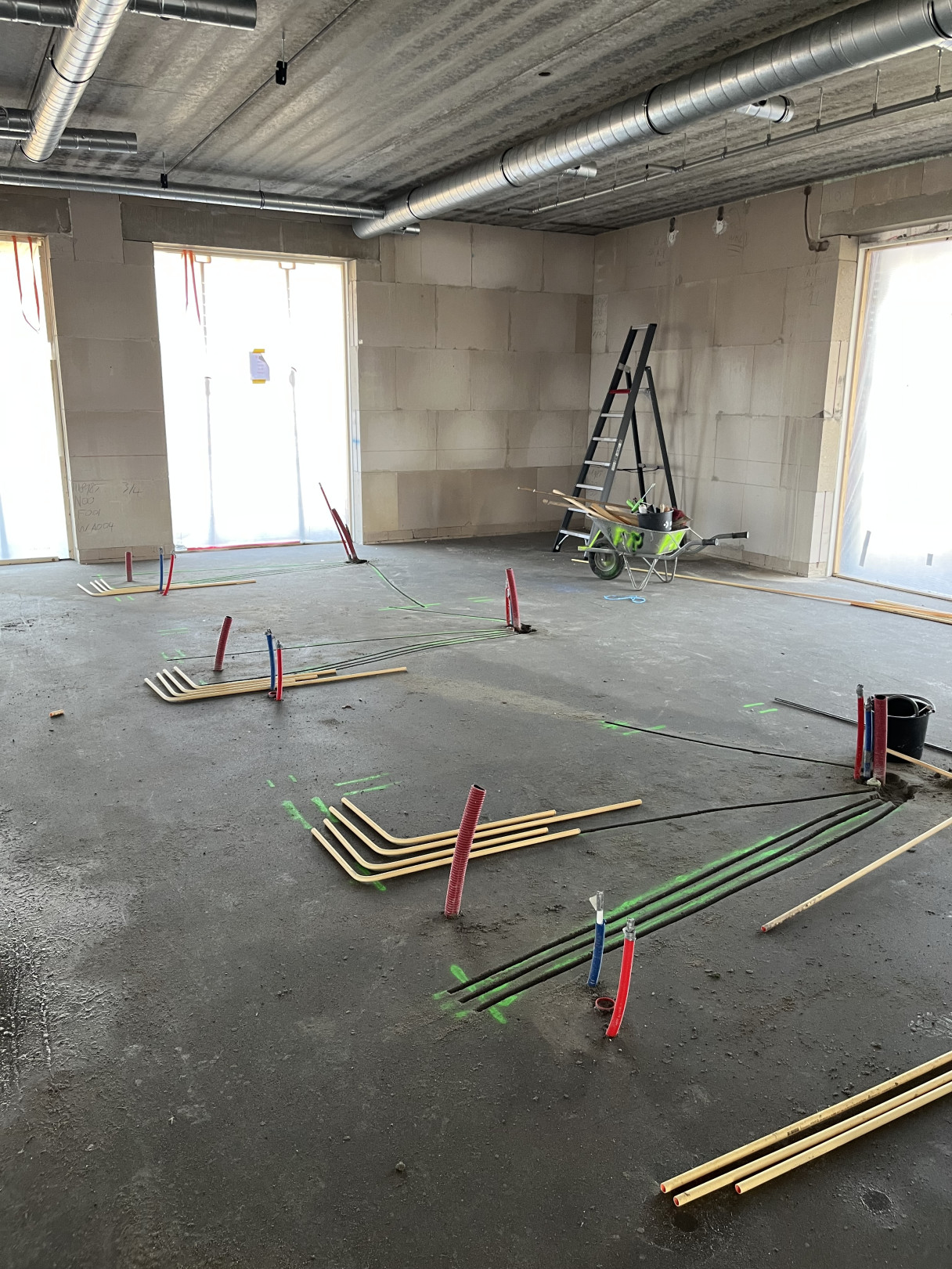

Installatiewerk (W) onder de begane grondvloer

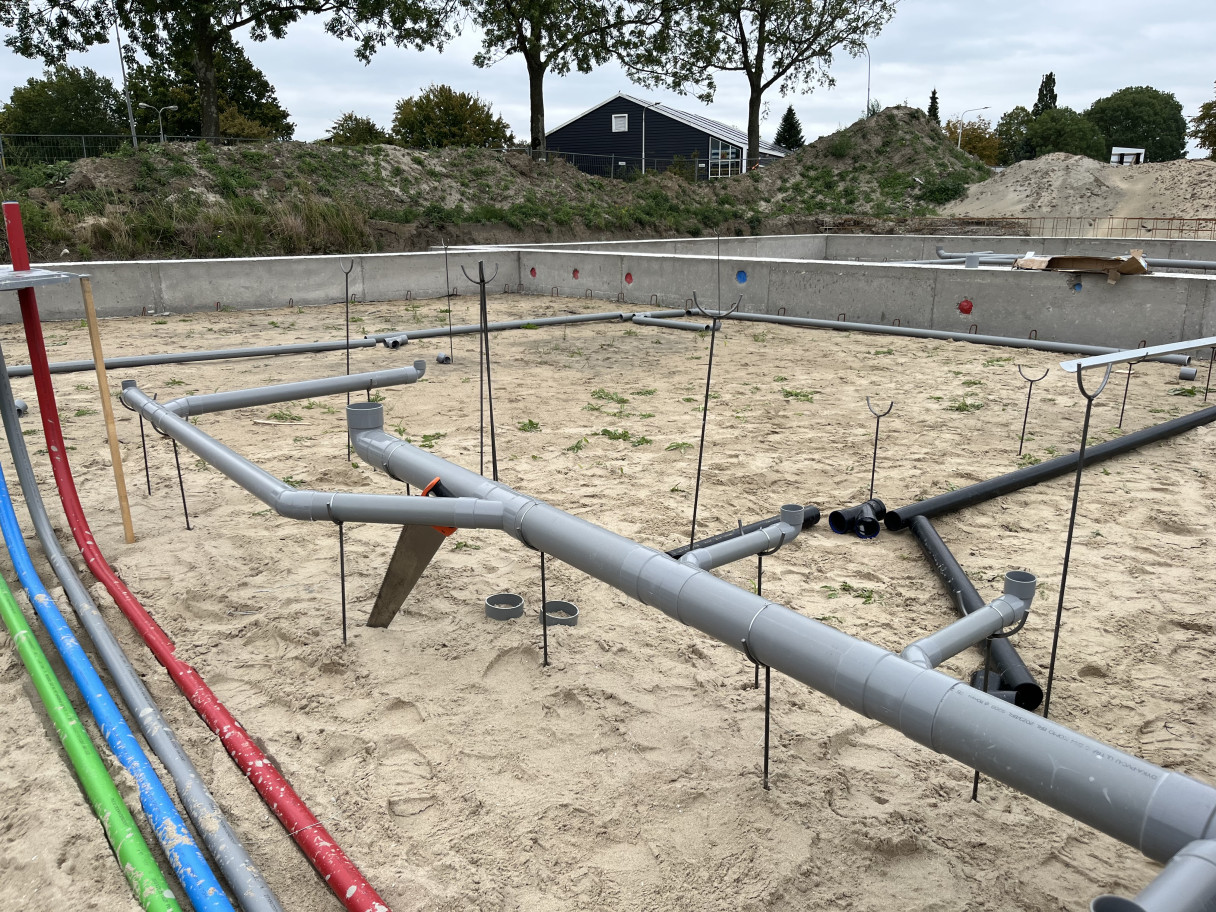

woensdag 17 september 16:14

Installatiewerk (W) onder de begane grondvloer

De bekisting is weggehaald en de installateur voor het werktuigbouwkundige (W) deel is gestart met het aanleggen van het leidingwerk in de kruipruimte. Hier zijn ze circa 4-5 dagen mee bezig. Gezien de apparatuur in de sterie en behandelkamers, zie je dat met name in deze fase meer werk verzet moet worden dan bij een regulier kantoorpand.

Beton funderingsbalken

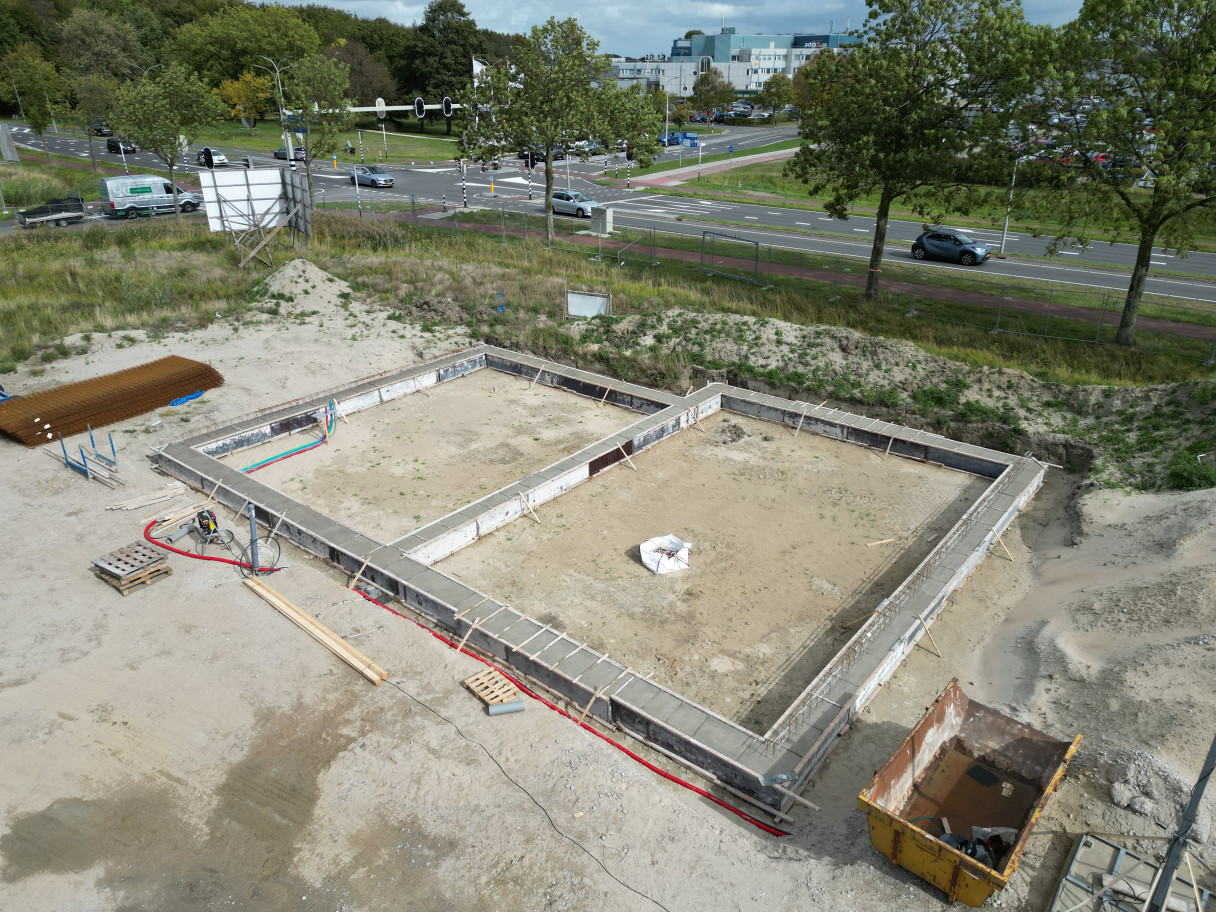

dinsdag 16 september 15:33

Beton funderingsbalken

Het beton voor de funderingsbalken is gestort. Over een paar dagen kan de bekisting weg, gaat de installateur verder met het leidingwerk en kunnen de vloerplaten worden aangebracht.

Bekisting fundering

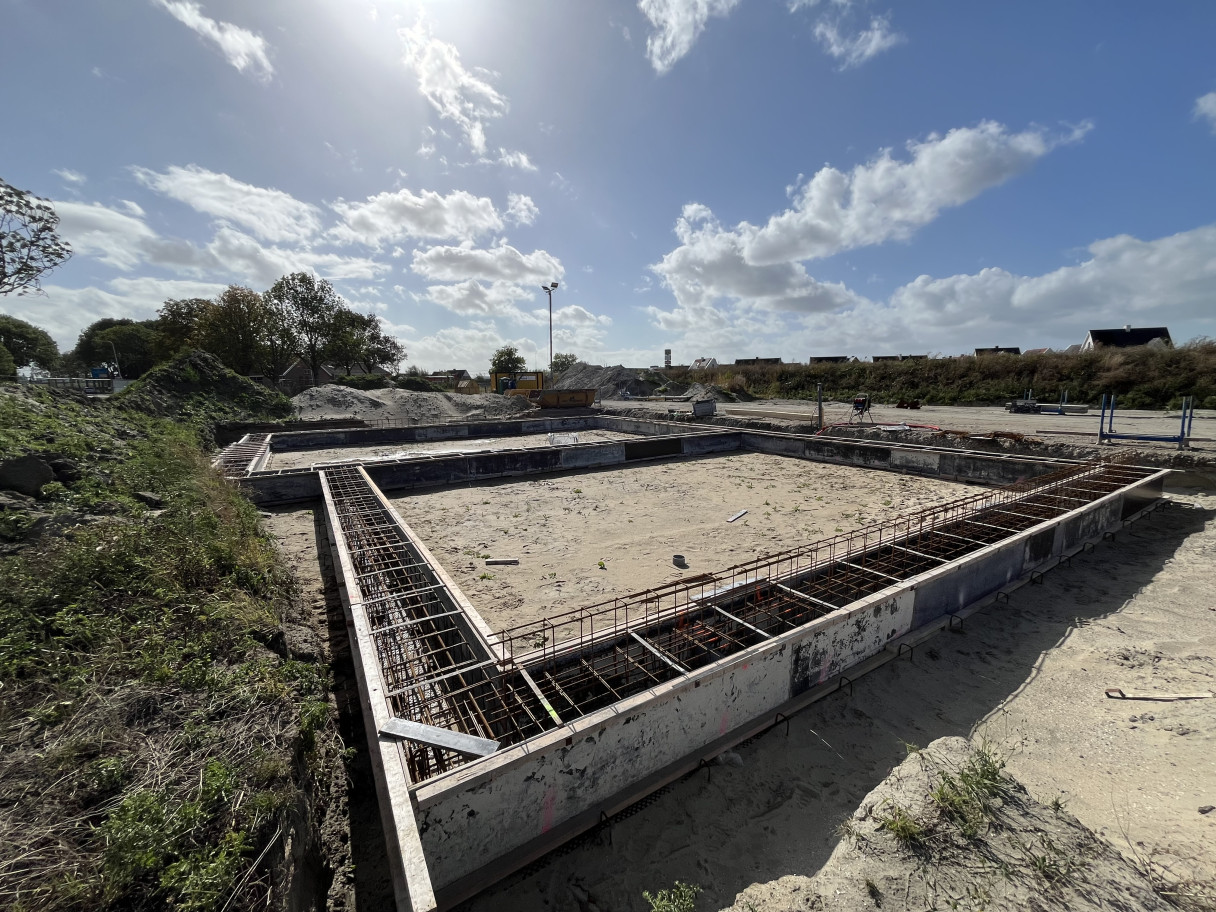

maandag 15 september 15:33

Bekisting fundering

De afgelopen dagen is de bekisting aangebracht, morgen wordt het beton in de bekisting gestort en kan de installateur verder met het (grond-)leidingwerk.

Vlechtwerk fundering

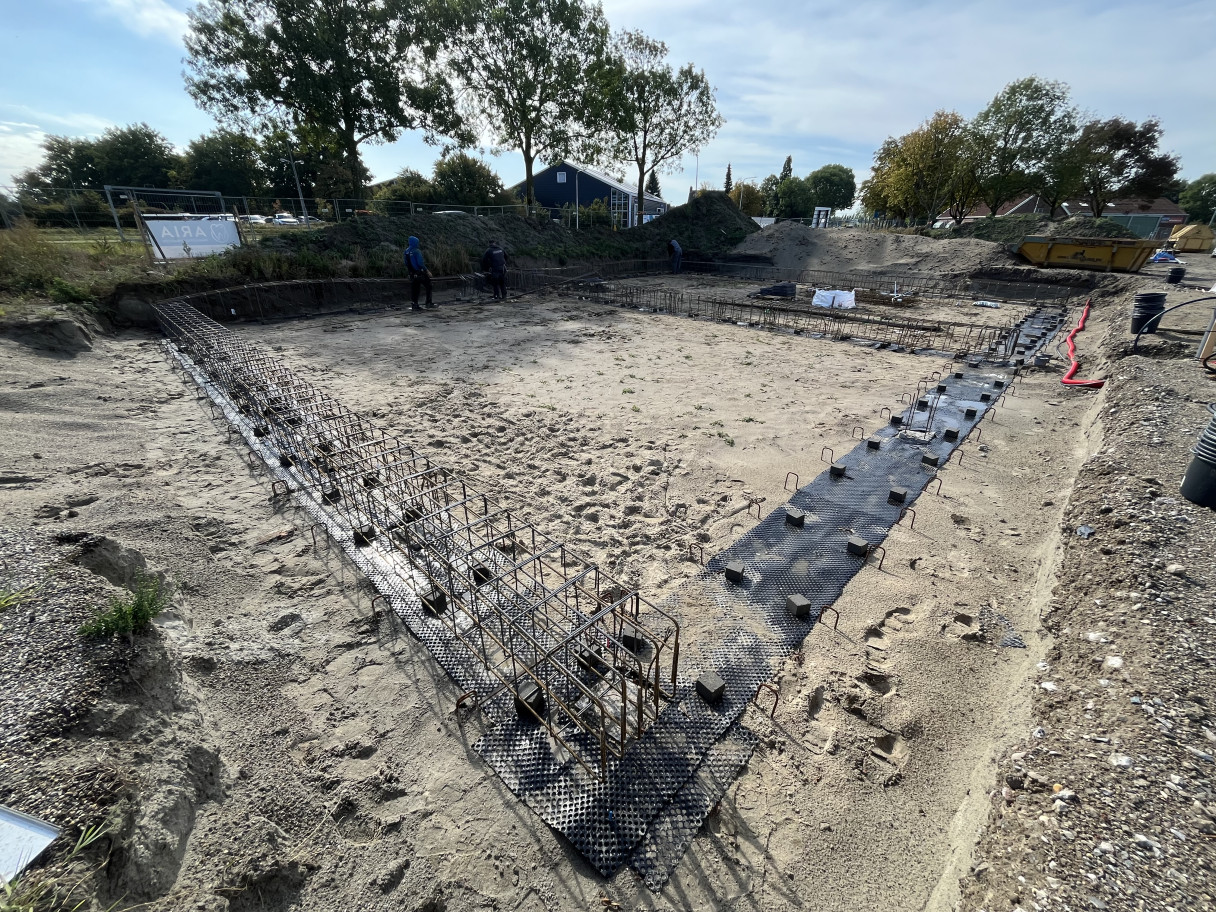

woensdag 10 september 12:42

Vlechtwerk fundering

De wapeningskorven worden geplaatst en het vlechtwerk wordt uitgevoerd.

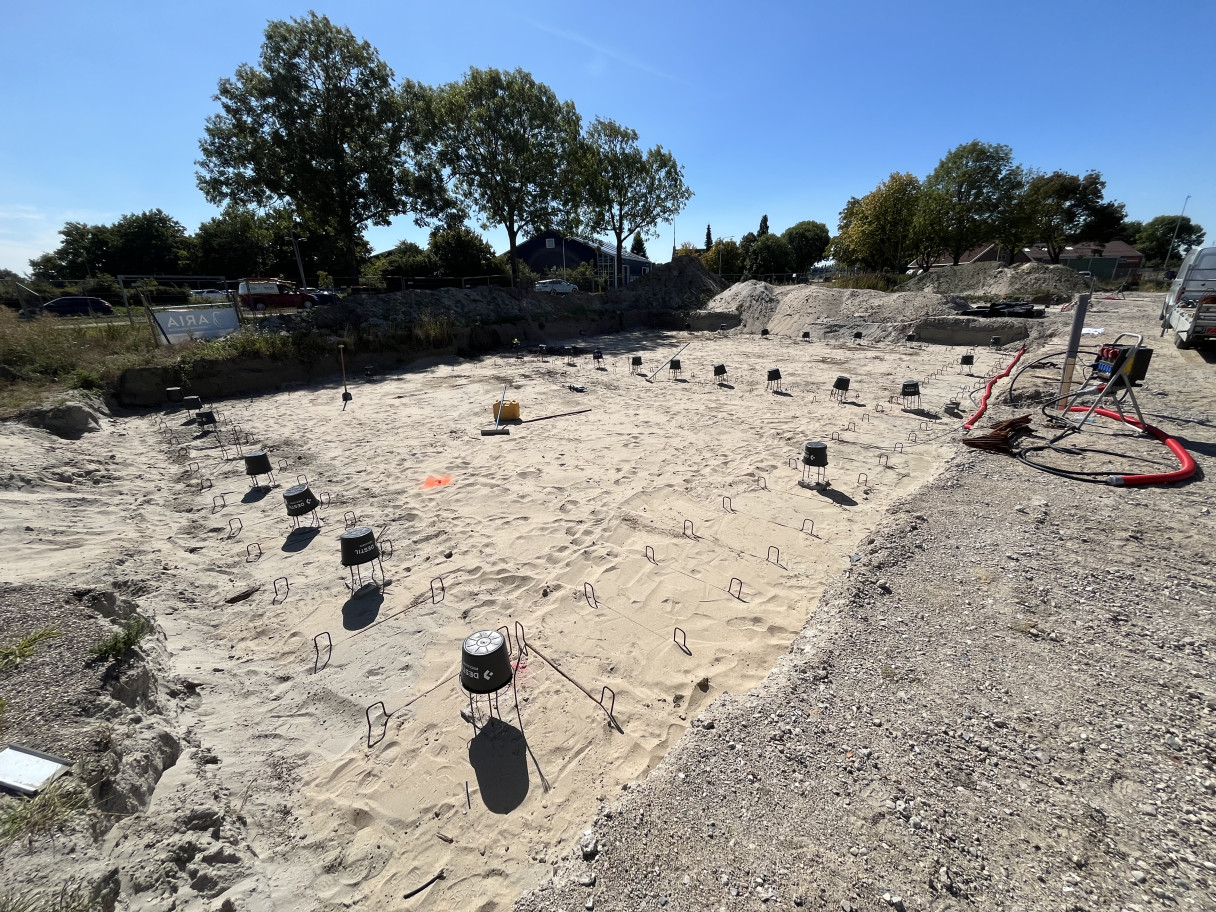

Voorbereiding fundering

maandag 25 augustus 15:02

Voorbereiding fundering

Momenteel zijn ze bezig met de voorbereiding voor het storten van de fundering. Dit behelst eerst het aanbrengen van het metalen vlechtwerk. Aansluitend wordt over circa 1,5 á 2 weken de bekisting getimmerd en kan het beton gestort worden. Afgelopen week is onder andere de bouwstroom en het water aangelegd.

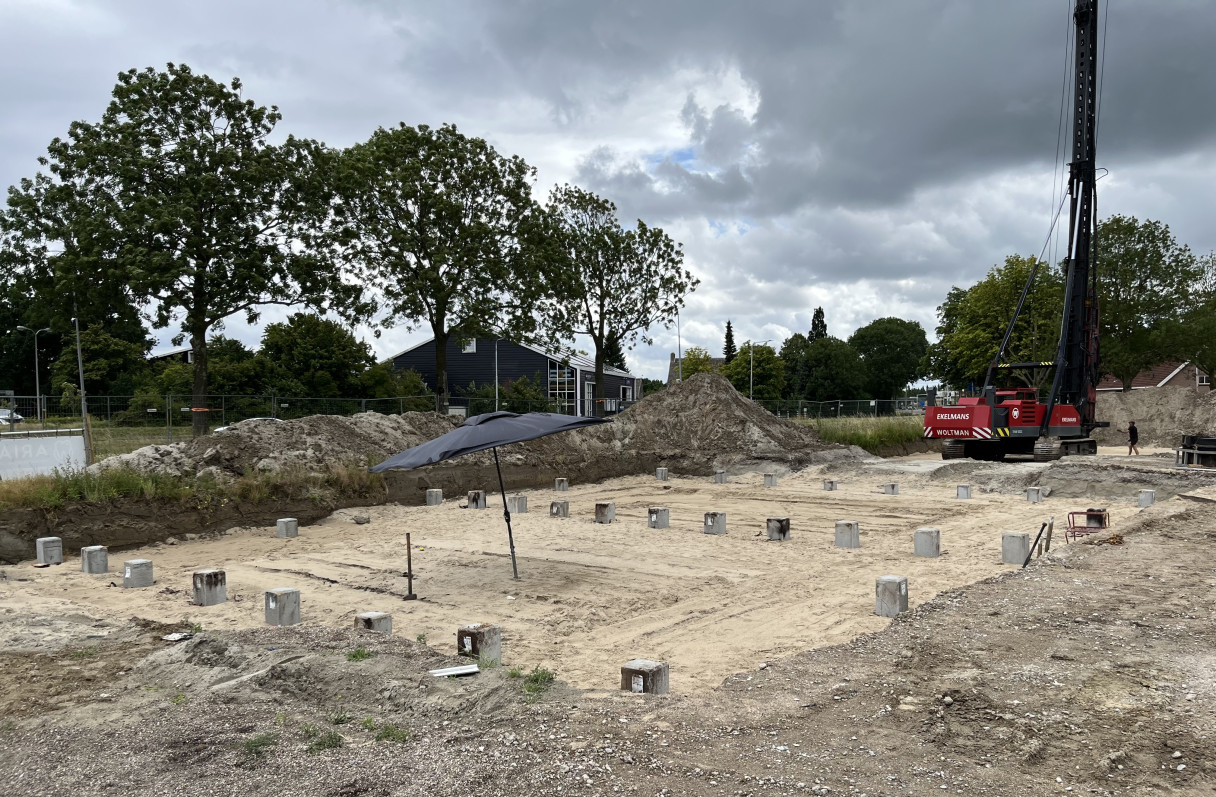

De heipalen zitten erin!

woensdag 16 juli 15:11

De heipalen zitten erin!

De afgelopen dagen zijn ze bezig geweest met heien, vanmiddag is de laatste paal geslagen. Na de vakantie door met de fundering!

Voorbereiding heien

vrijdag 11 juli 11:10

Voorbereiding heien

Vandaag zijn ze bezig met het verder uitgraven van de fundering. Maandag wordt de hei-installatie van het appartementencomplex in Aria verplaatst naar onze kavel om aansluitend te starten met de ‘echte’ eerste heipaal. Voor de bouwvak is het heiwerk gereed.

De eerste (symbolische) paal

vrijdag 6 juni 17:37

De eerste (symbolische) paal

Vanmiddag was een bijzonder moment: de aftrap van de bouw van de tandartsenpraktijk! 🎉 Door middel van een symbolische paal (wel een echte paal…) werd de start ingeluid. Vrijwel alle betrokkenen bij de voorbereidingen in de afgelopen 1,5 jaar, onze toekomstige buren en huisgenoten waren aanwezig. Waarvoor dank en fijn dat we dit moment met jullie konden delen. Op naar de opening in 2026!

We gaan bijna starten!

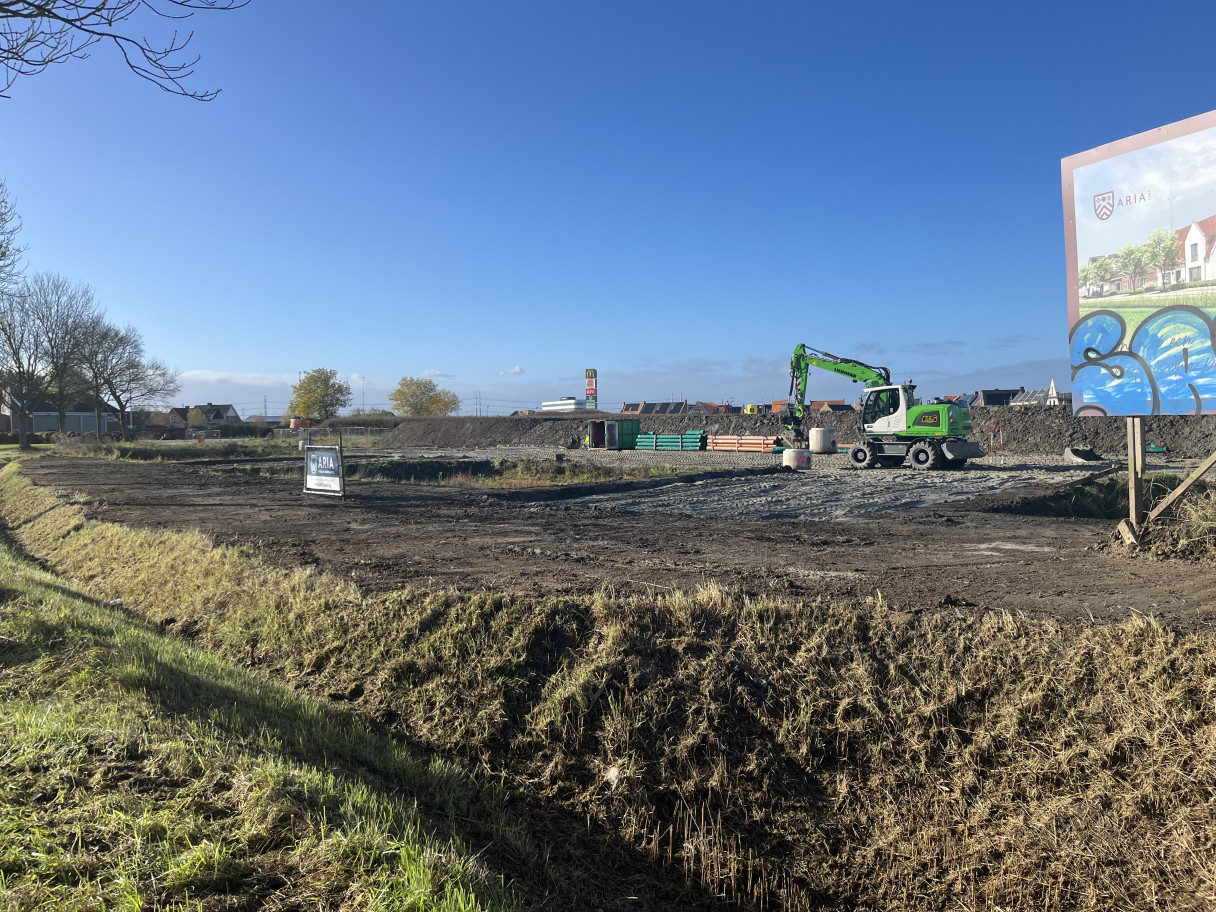

donderdag 22 mei 21:01

We gaan bijna starten!

‘Gebeurt daar nog wat?’ Een vraag die menig passant de afgelopen 1,5 jaar heeft gesteld. Buitenom wat voorbereidend grondwerk, nutswerk en de plaatsing van ons bord viel er de afgelopen tijd weinig te zien. Maar dat gaat gelukkig veranderen! Over twee weken slaan wij op vrijdag 6 juni de eerste symbolische paal. Daarna hoopt de aannemer in een gestaag tempo te kunnen gaan bouwen, met de oplevering van het casco voor de kerst. Op deze pagina kunt u vanaf de start bouw de bouwupdates volgen, in opmaat naar de opening in februari 2026.
